项目概况
拟建项目位于杭州市江干区九堡镇胜康街68号,浙江华铁建筑安全科技股份有限公司园区内。采用渠式切割装配式地下连续墙TAD工法(700厚渠式切割水泥土连续墙内插900*400矩形混凝土预制板材)结合一道型钢组合式内支撑,采用渠式切割水泥土连续墙作为止水帷幕,临边深坑位置设置被动区加固。
TAD工法特点
根据本工程现场情况,结合工期要求考虑,选用适宜本工程围护结构特点的TAD工法进行施工。

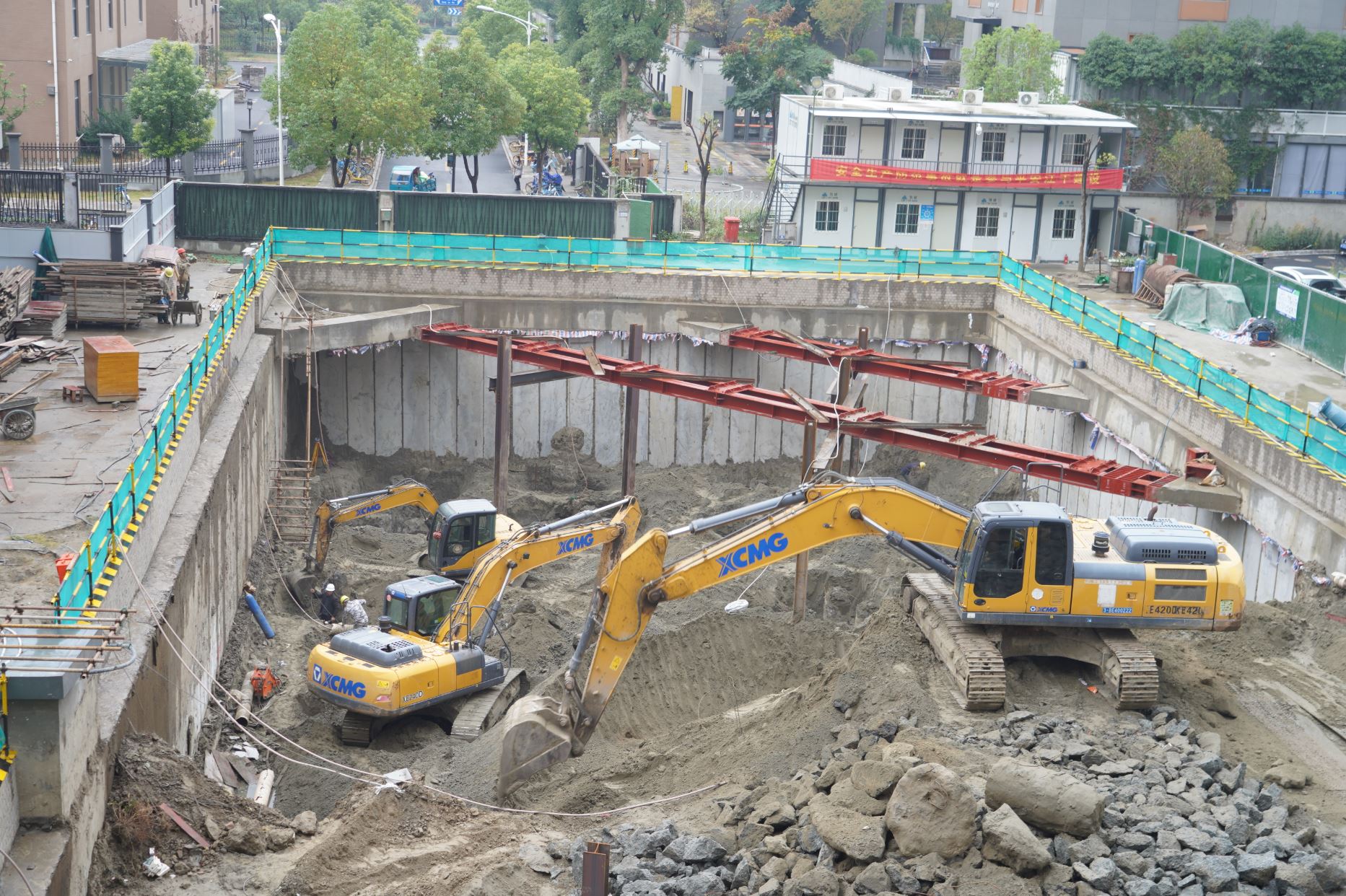

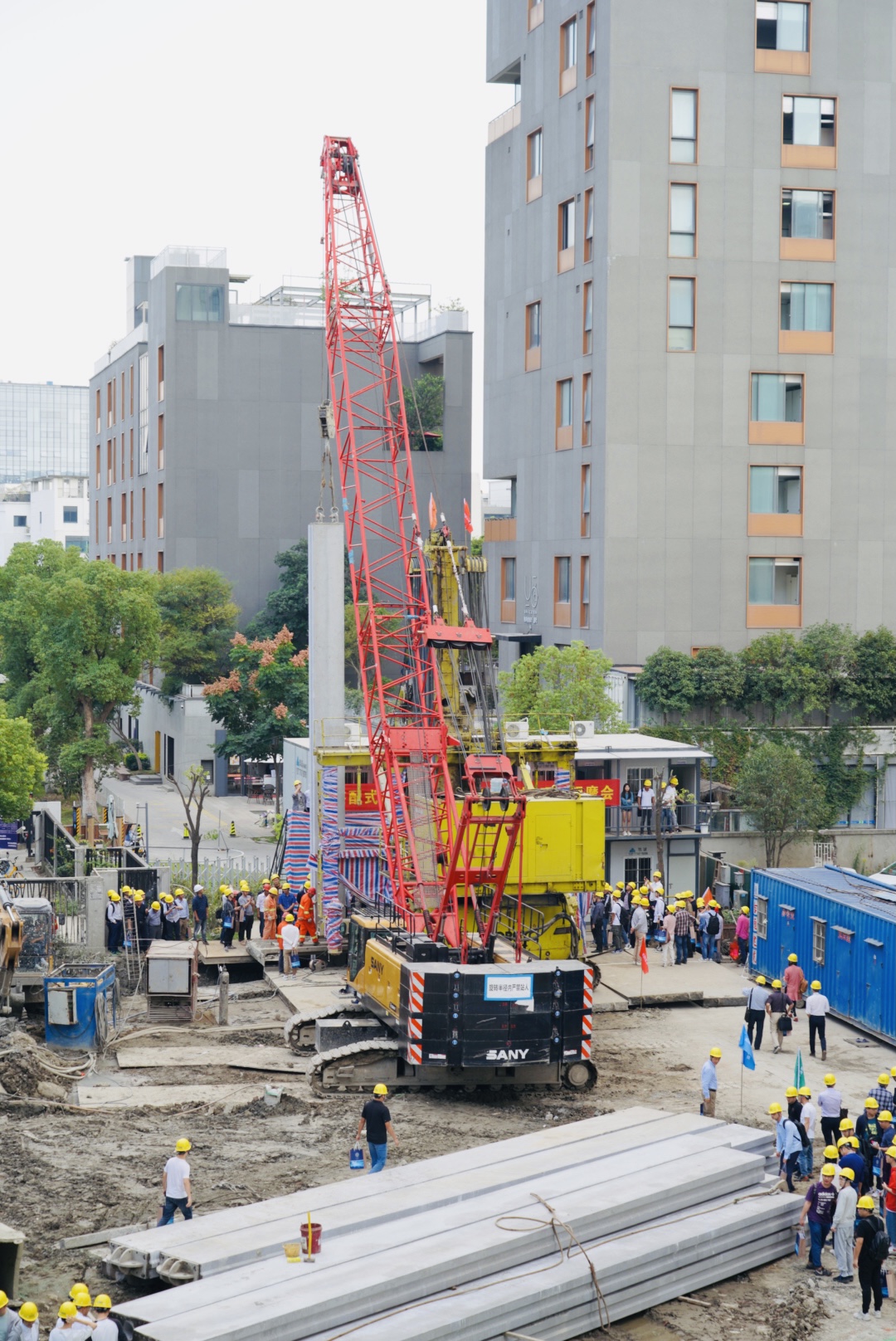

▲施工现场
节约用地
在水泥土连续墙中间插入预制墙板,相比传统地下连续墙建造工艺,无需在接幅的外侧施工止水桩,占用空间减少,节约了建设用地。
质量可靠
由于是装配式的结构,可以按照规格进行成品预制(在工厂加工制作),在现场装配施工,质量有保障。
高精度施工
在水平方向和垂直方向可以进行高精度定位施工。
施工省时
与传统的混凝土地下连续墙比较,无需现场制作钢筋笼及浇筑钢筋混凝土连续墙的混凝土的养护,可以节省施工工期一半左右。
适应性高
由于是预制构件装配,不需在场内绑扎钢筋骨架,更能适应在有限(狭窄)场地施工。
两墙合一
在建筑前期起到止水挡土功能,同时有效减少施工时间和施工成本。
绿色环保
因采用了预制构件,只需现场装配,不产生泥浆外运,有利于环境的保护。
施工流程
测量定位﹥TRD台班施工(先行)﹥装配定位导向架并架设就位﹥混凝土预制板材现场验收﹥吊装混凝土预制板材﹥上下板材拼接并焊接﹥完成单幅TAD墙装配﹥相邻幅上下块板材榫卯结构安插﹥完成TAD墙一个台班装配施工并进行下一循环。

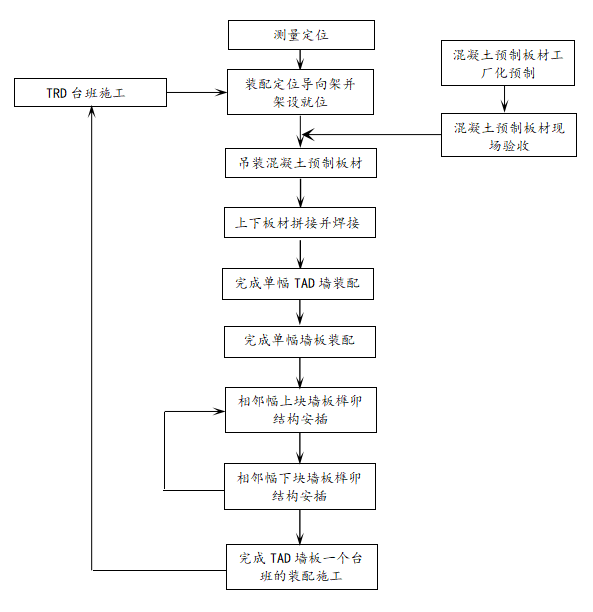

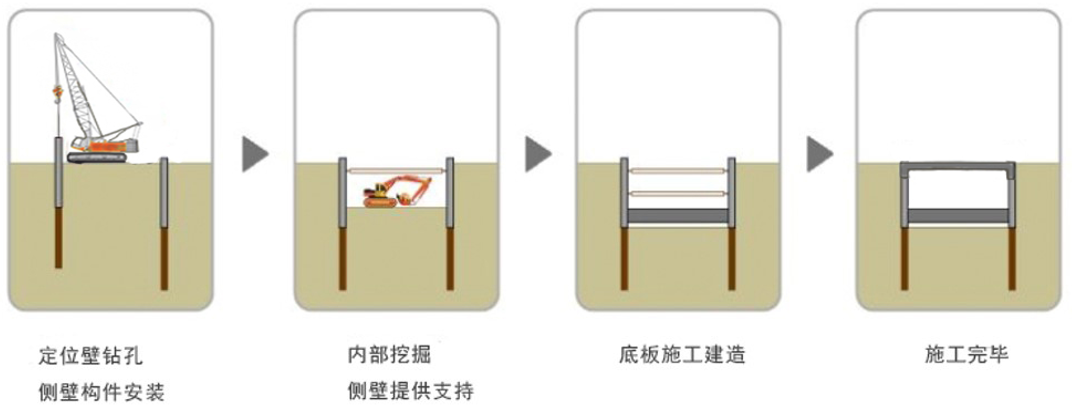

▲TAD工法流程图
施工要求

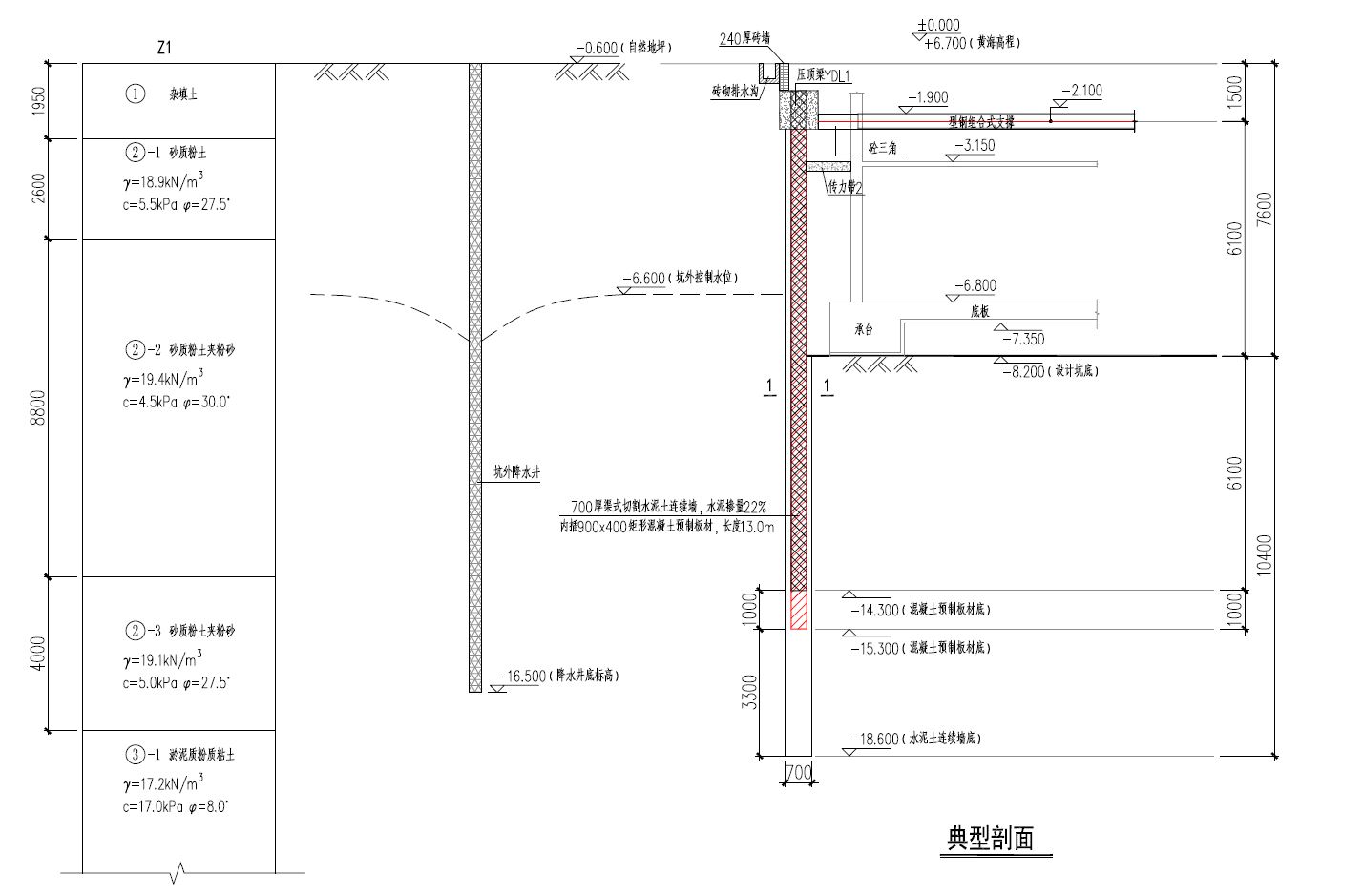

1)围护桩采用700mm厚渠式切割水泥土连续墙内插900*400矩形混凝土预制板材。
2)水泥采用P.O42.5级普通硅酸盐水泥,水灰比宜取1.0~2.0,水泥参入比应根据土质条件及要求的水泥土强度确定且不宜小于20%。
3)混凝土预制板材宜在工厂采用离心法工艺制作,混凝土强度等级不宜低于C80。
4)垂直度偏差均不应大于1/300,且平面允许偏差不应大于30mm,墙顶标高偏差不应大于50mm。
5)混凝土预制板材的长度不宜超过14m,横截面形状宜为矩形,宽度不宜小于600mm,厚度不宜小于300mm,采用离心工艺制作时,有效壁厚不应小于60mm。
6)TAD墙的平面布置应符合下列规定:平面形状应简单、规则,宜采用直线布置,减少转角;圆弧段的曲率半径不宜小于60m;基坑转角处,两个方向的水泥土连续墙均宜直线延伸至转角外边不少于2m,场地条件受限时,应采取措施保证转角处的截水效果。
7)渠式切割水泥土连续墙的水泥用量、水灰比等参数应根据墙体性能要求和土质条件等因素确定,水泥宜采用强度等级不低于42.5级的普通硅酸盐水泥。水泥掺入比应根据土质条件及要求的水泥土强度确定且不宜小于20%。水灰比宜取1.0~2.0;水泥土28d的无侧限抗压强度标准值不宜小于0.8MPa。水泥土连续墙的渗透系数不应大于1.0×10-7cm/s。

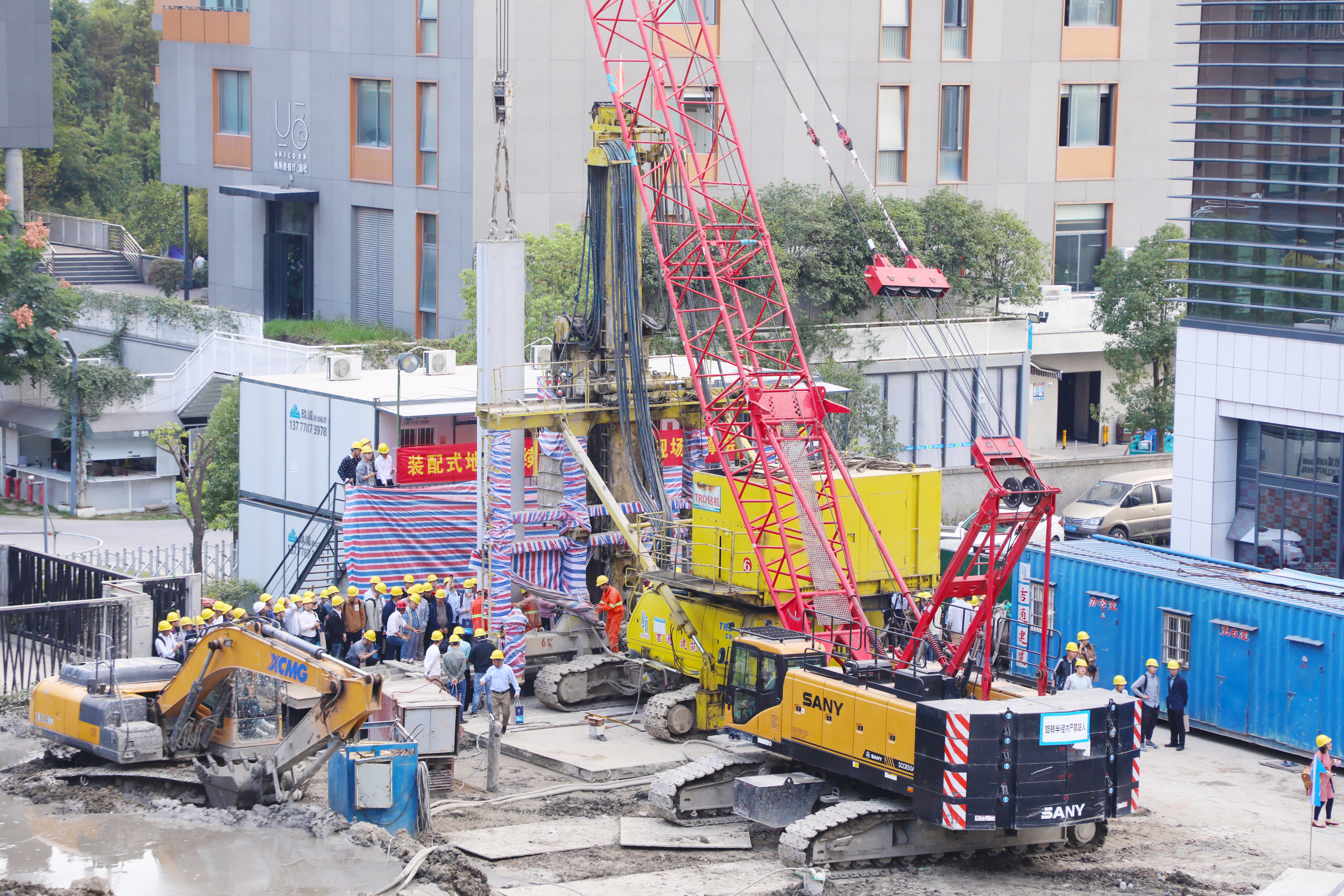

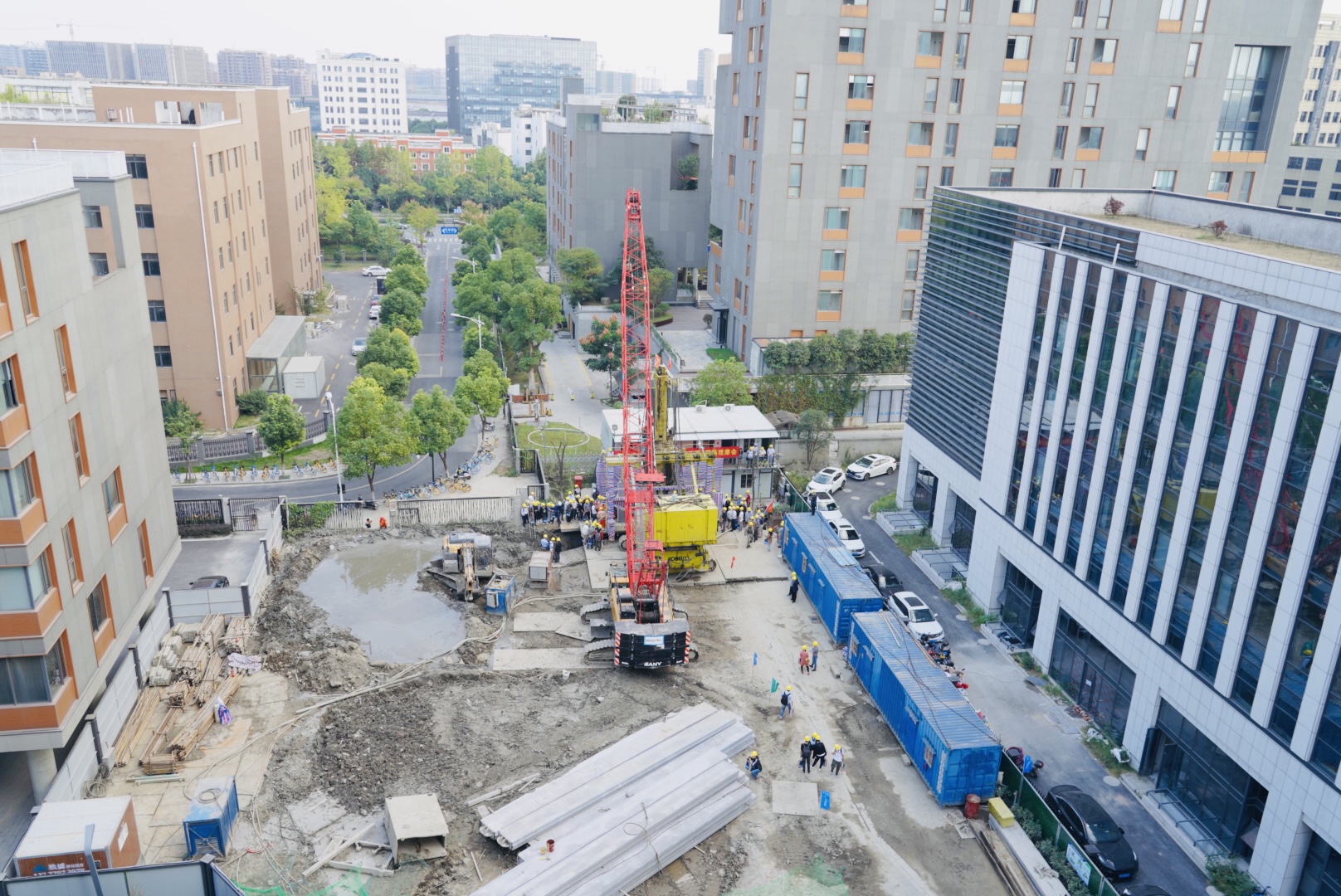

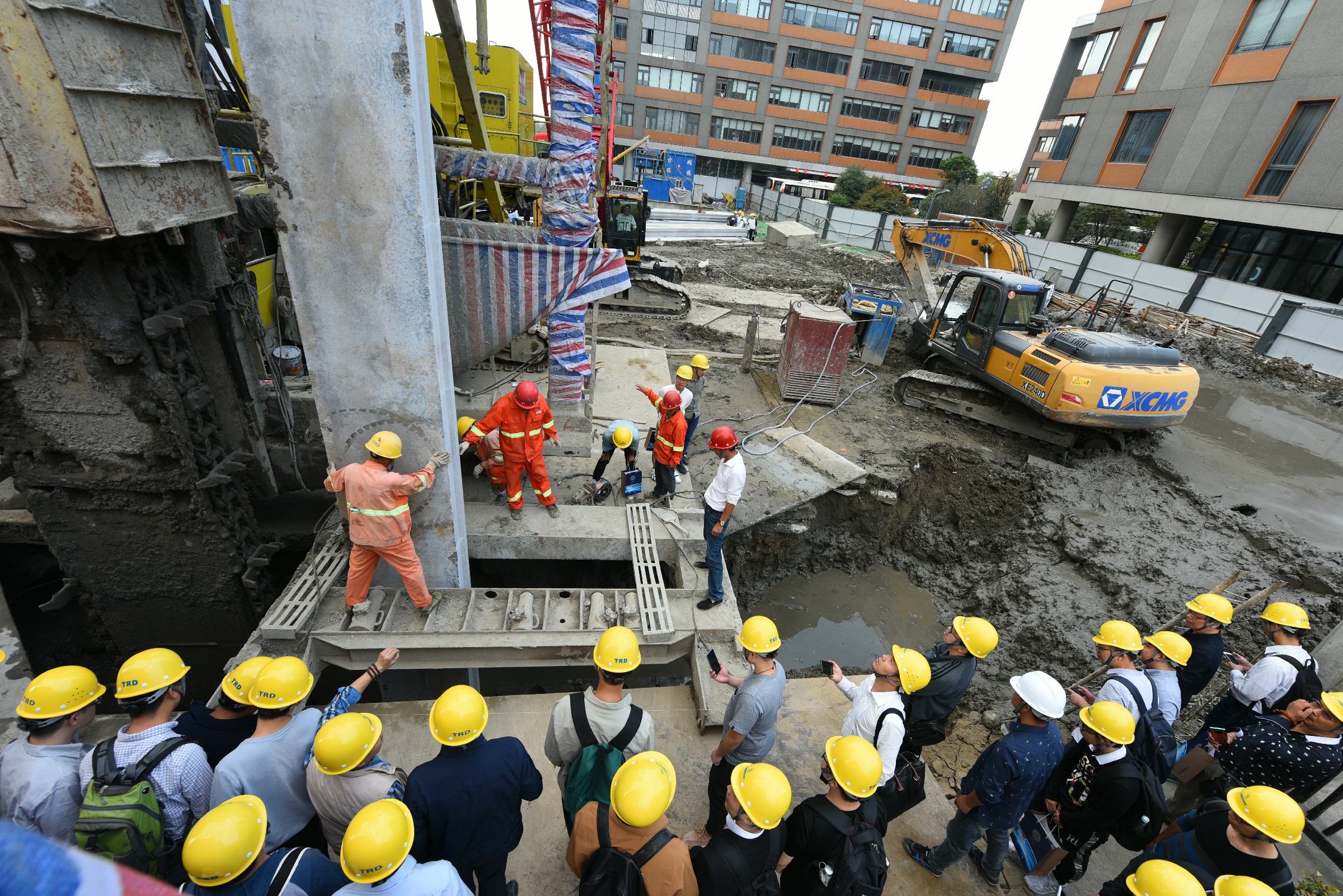

施工现场
TAD工法完成图

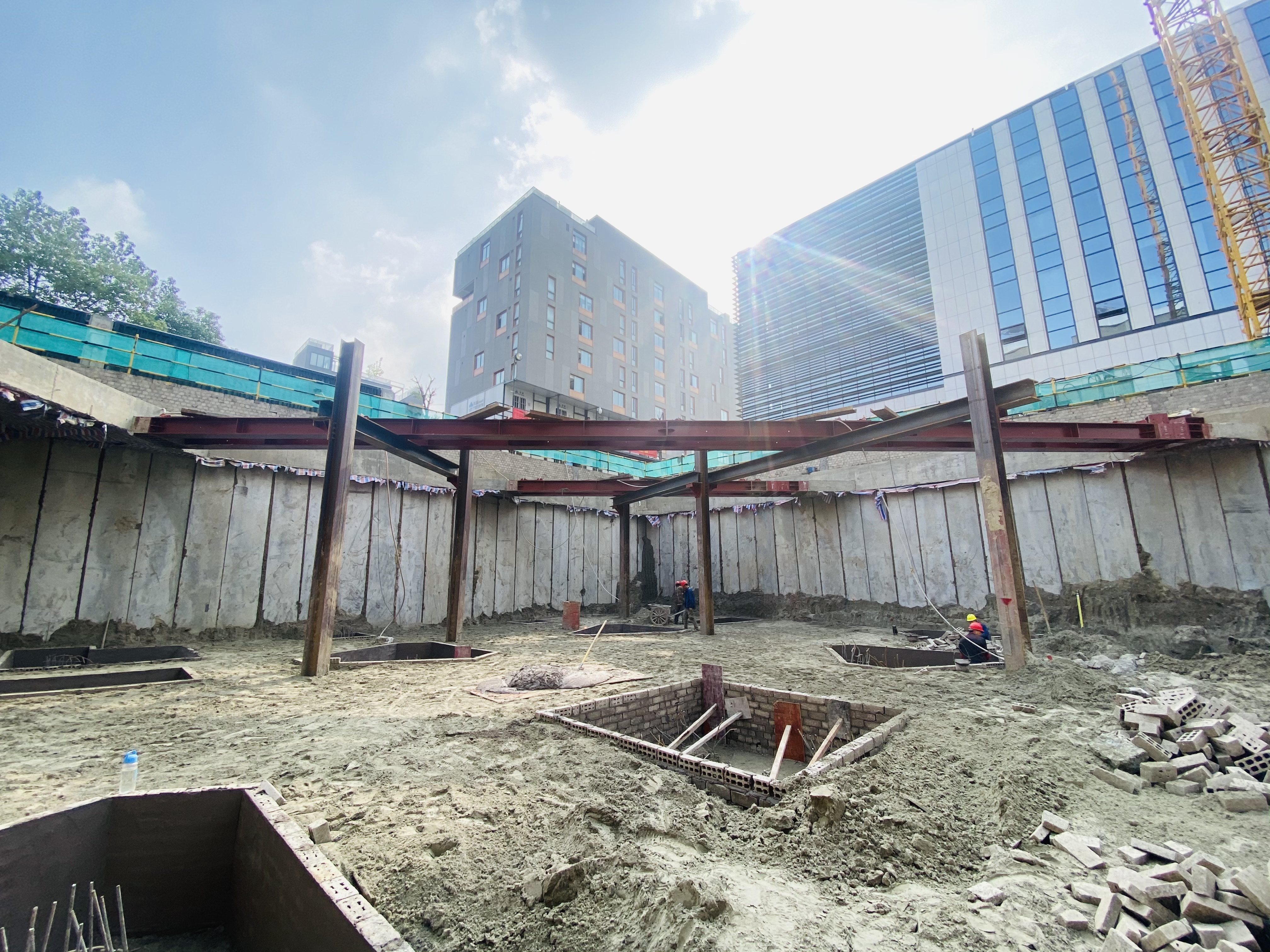

▲基坑开挖中
▲TAD墙体完成面
-*-
