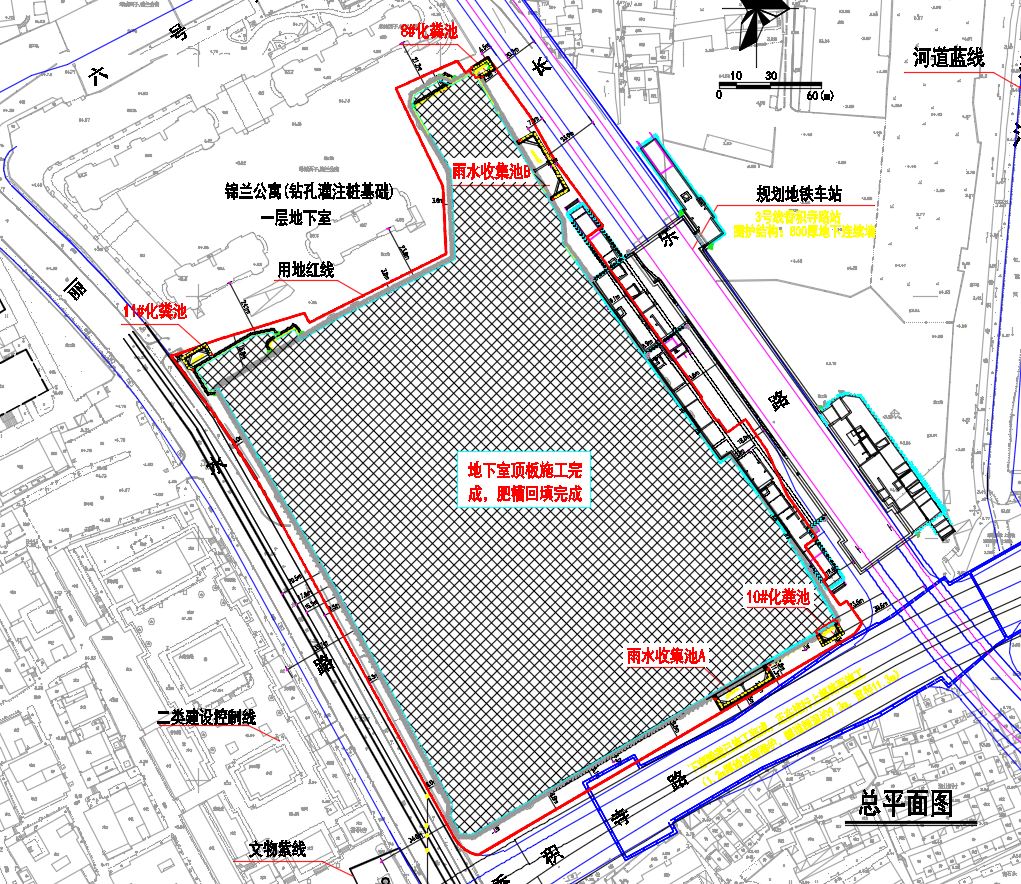

项目概况
拟建场地东侧为在建地铁3号线,南侧为香积寺下穿隧道。基坑开挖深度4.2~5.8m,支护形式采用IMS搅拌桩内插H700型钢。
IMS施工内容

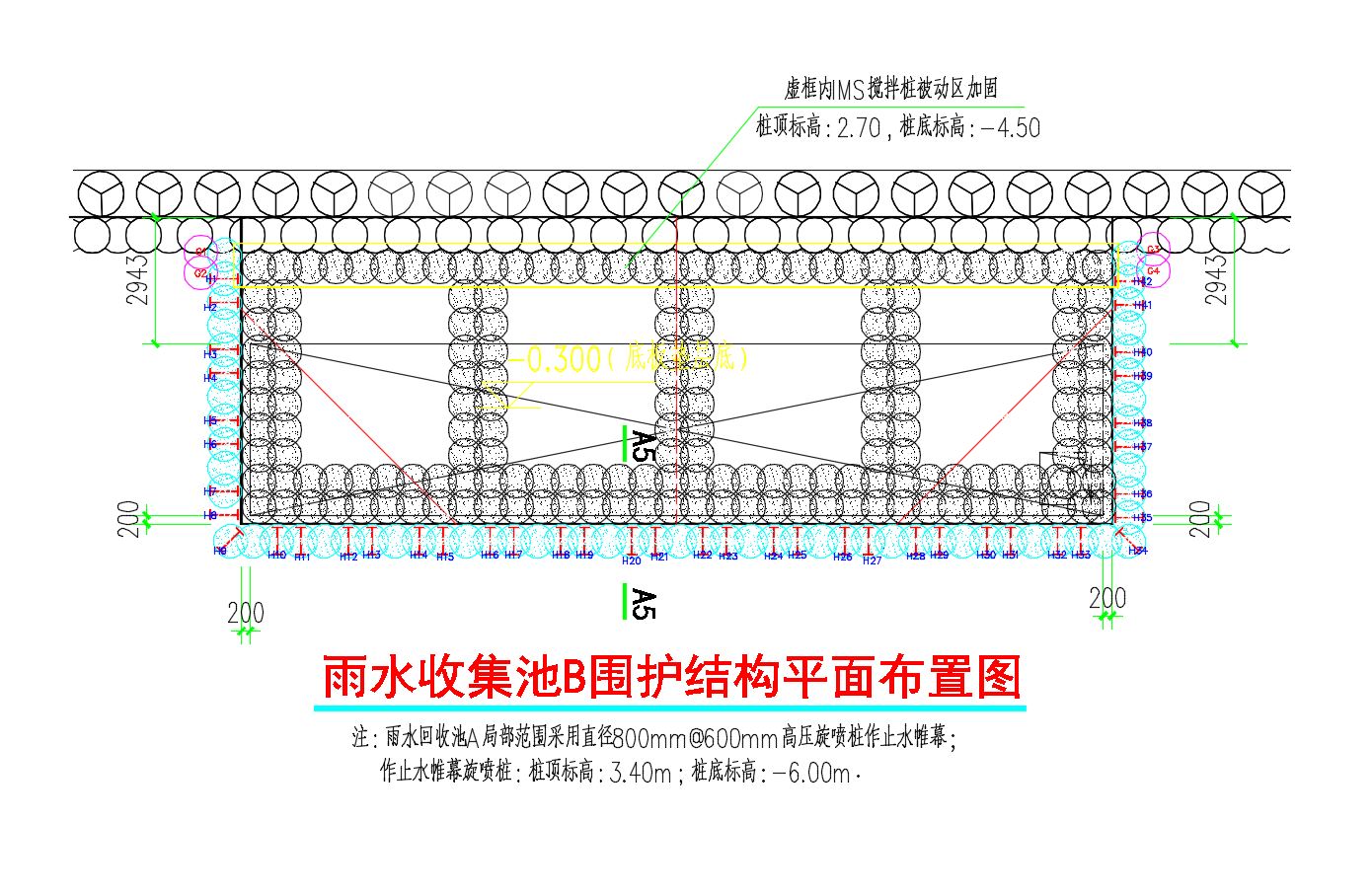

综合考虑工程地质条件和地基处理区域功能要求,确定采用Φ800的微扰动工法桩作为止水帷幕。
1)水泥采用P.O42.5普通硅酸盐水泥,水灰比为0.8~1.0,水泥掺量为22%。水泥应新鲜、干燥无结块现象,并应对地基土体的有机质成分及含量进行调查,必要时采用外加剂以保证成桩质量。28天无侧限抗压强度不低于1.0Mpa。
2)水泥浆和原状土须均匀拌和,下沉时喷浆搅拌(一喷两搅),为保证水泥土搅拌均匀,必须控制好钻具下沉及提升速度,钻机钻进搅拌速度一般为1m/min,提升搅拌速度一般为1.0m/min,在桩底部分重复搅拌注浆,提升速度不宜过快,避免出现真空负压、孔壁塌方等现象。
3)IMS搅拌桩成桩允许偏差值:桩底标高+50mm,桩位偏差50mm,桩径偏差不大于20mm,垂直度偏差不超过1%。施工时应保证水泥土能够充分搅拌混合均匀。
施工设备

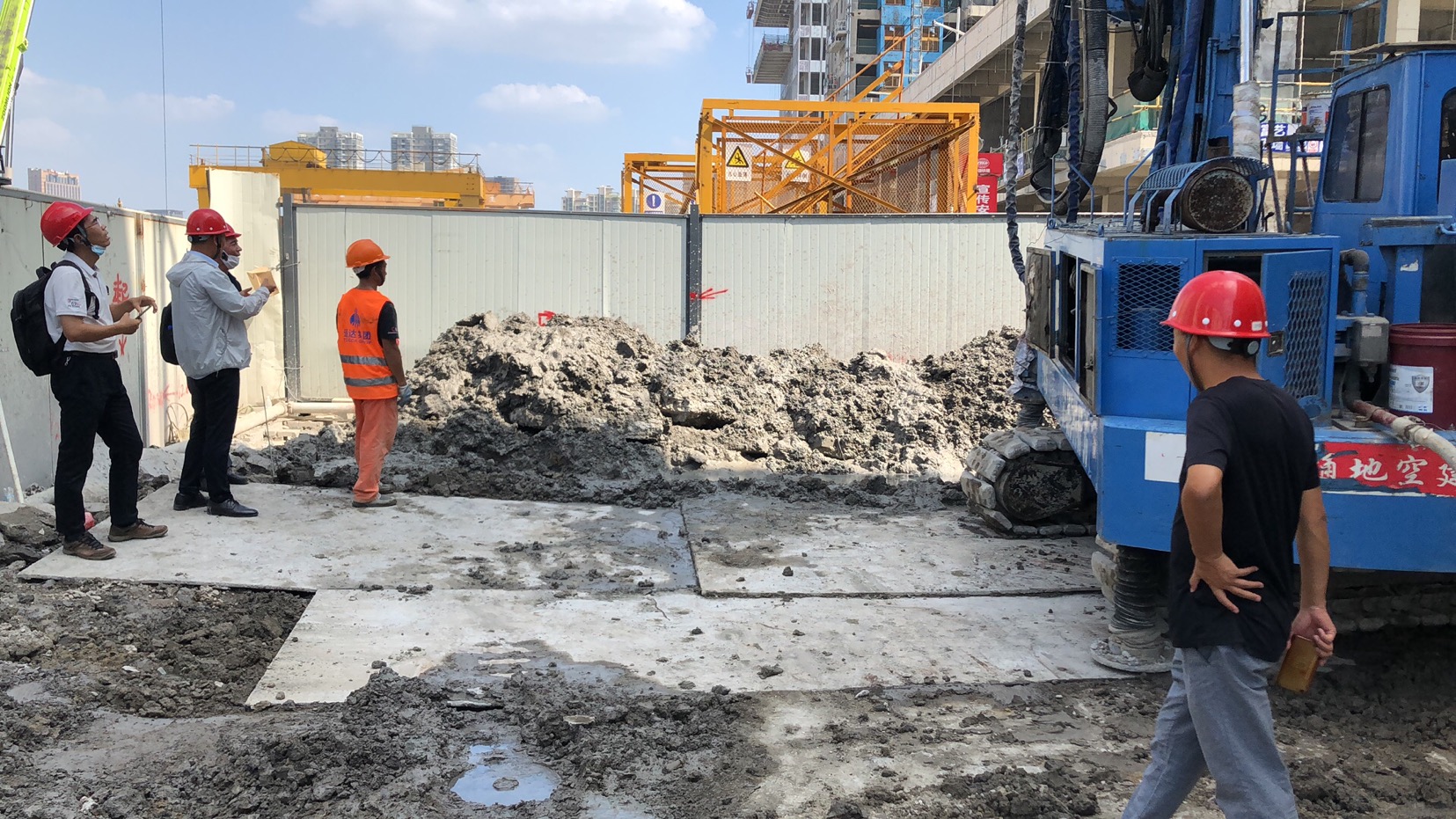

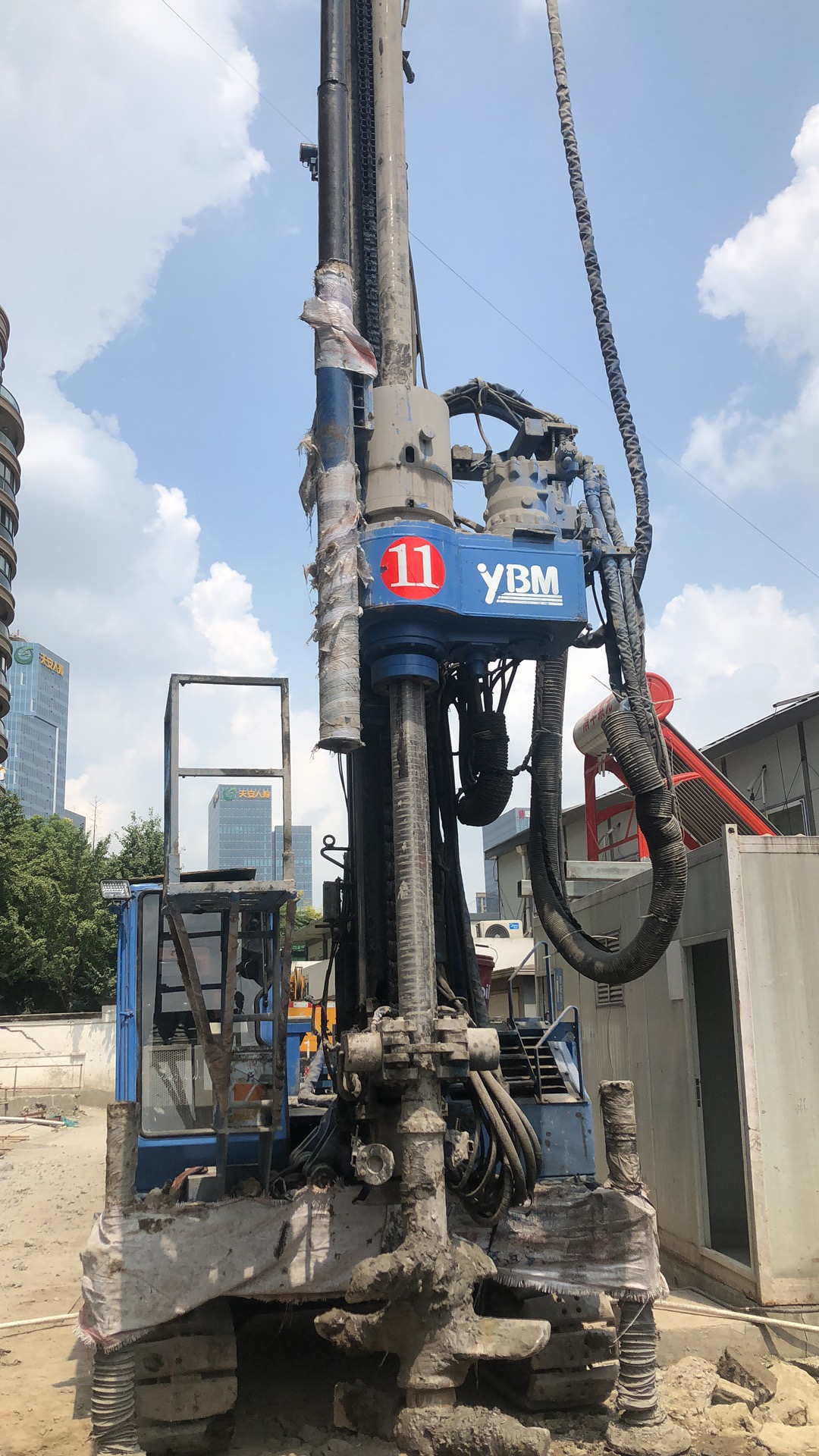

微扰动工法桩机主机(GI-130C)
SG-30SV-C低压泵

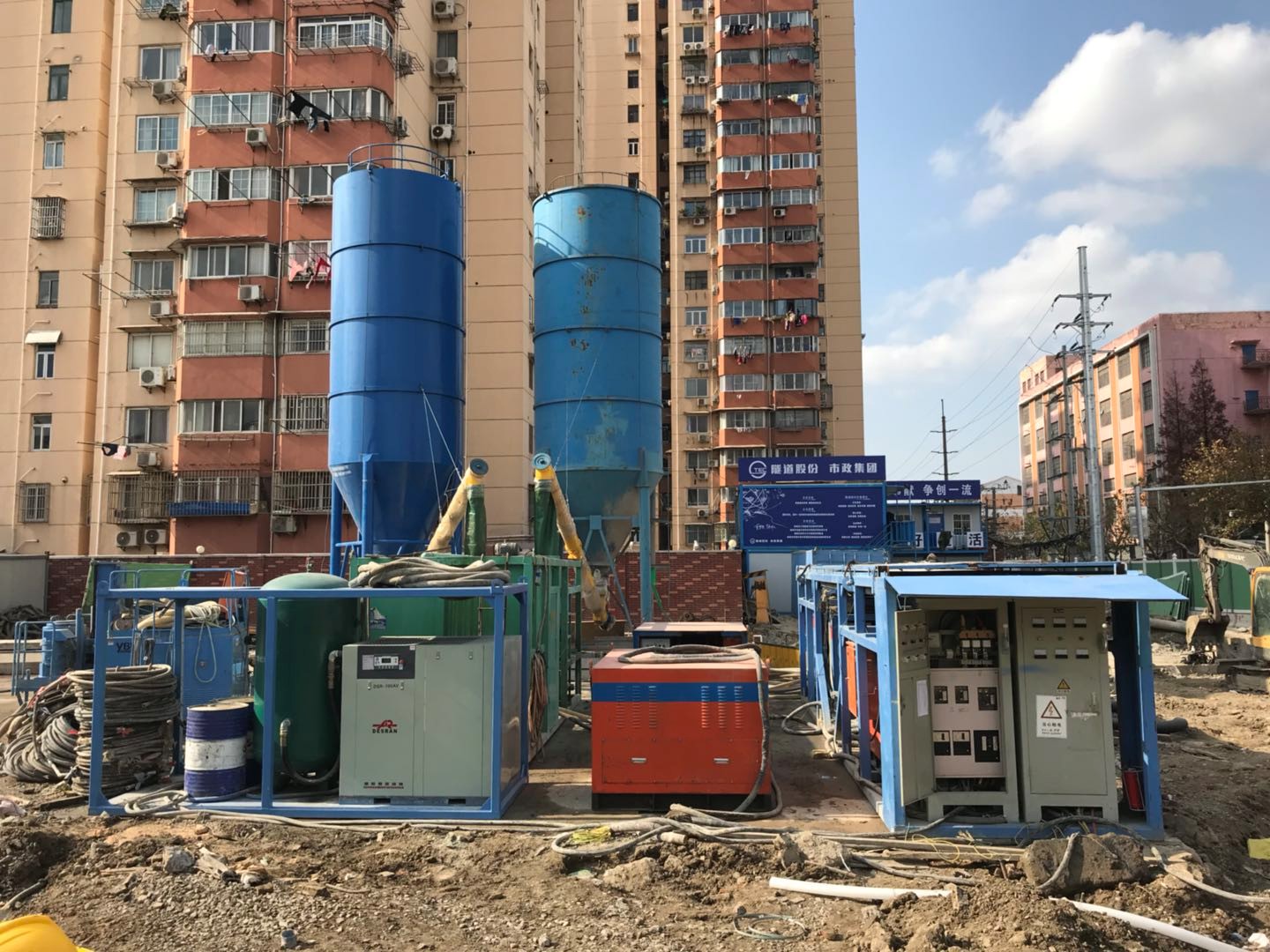

后台搅拌系统
施工质量保证措施
1、在施工过程中使用过程质量控制表对整个施工过程、每一道工序实施过程控制,做到每一道工序责任落实到人。
2、施工过程中控制钻孔位置与设计位置的偏差不得大于50mm,实际孔位、孔深和每个钻孔地下障碍物、洞穴、涌水、漏水及与岩土工程勘察报告不符等情况均应详细记录。
3、分段施工喷射管分段提升的搭接长度不得小于200mm。由于紧急情况出现中断时,恢复喷浆要将钻杆下放500mm作为起始位置,避免出现断桩。
4、引孔开始必须校平,钻杆就位后,开始喷射作业前,检查气泡情况,钻杆与下夹头之间的情况。
5、喷浆过程中严格控制地内压力,不得超越上下限值,出现异常情况立即采取相应措施。
6、浆液配比严格控制,专人负责抽查浆液质量。
7、水泥供货选择具有资质的供货商,资质报审要在进场前完成。出厂质量检验报告必须齐全,按照规范要求做好水泥复试工作。
8、详细做好施工过程记录、各项技术参数和工程以外情况等。
9、到达龄期28天后,对无侧限抗压强度、渗透系数进行检验,加固体28天无侧限抗压强度>0.8MPa。
10、作业班组做好交接班,整根桩施工中间不得中断,遇到紧急情况必须中断情况的,操作人员立即通过施工员或者直接向生产经理和技术负责人汇报。
11、做好技术交底,明确分工,统一调度。
施工安全保证措施
1、加强对现场施工人员的安全、文明施工的宣传教育,提高其安全文明施工及自身保护意识。
2、加强现场泥水管理,指定专人负责及时开挖和回填各种排浆沟,杜绝泥水外溢,保持场地干燥、平整。
3、注意安全用电,电线应理顺,不得乱拉乱挂。统一使用标准安全电箱,教育职工自觉遵守安全用电制度和持证上岗制,防止用电事故发生。
4、严格按照安全生产的有关条例进行施工作业,正确操作使用机械设备。对机械操作人员进行施工前培训,组织其熟悉设备性能、操作要点。
5、专人负责现场安全值班,加强设备材料保管,严格保证水泥质量,减少水泥浪费,做好防偷盗等保卫工作。
6、施工现场必须做到安全生产,生产不忘安全。进入施工现场必须正确戴好安全帽。
7、所有施工人员进入施工现场不得大声喧哗、严禁吸烟、喝酒。
8、加强施工现场的场地清洁工作,每班设专职保洁员一人,场地内有泥浆,立即处理,严禁泥浆流入电缆井、下水道。
9、施工时加强设备间连接的高压管路、接头的安全检查,严防高压管路、接头爆管、拖丝。
10、分析管线资料,同时进行现场调查,采用开挖探沟等方式摸清管线材质、位置、埋深、管径、用途等情况,采取有效措施进行保护。
环境保护施工措施
固体废弃物处理
1)建筑垃圾的控制
建筑垃圾可分为可利用建筑垃圾和不可利用建筑垃圾,按现场平面布置图确定的建筑垃圾存放点分类集中封闭堆放。稀料类垃圾采用桶类容器存放,并遵照当地有关规定及时清运出场,高空垃圾采用移动式密封垃圾桶存放。严禁将有毒有害物质用于回填。
2)生活垃圾的控制
食堂的生活垃圾实行袋装,专人集中运送至垃圾房,并及时组织外运。
3)办公垃圾的控制
办公垃圾按可回收、有毒有害等分类存放,严禁任意丢弃,并由安全环境负责同环卫部门、焚烧处置单位等联系处理。
扬尘控制
1)安装塔吊喷淋系统,配备雾炮机,定时对土方开挖区域喷淋降尘。
2)对暂未开挖的区域用遮阳网覆盖,防止风吹扬尘。
