艮山路(彭埠立交—东湖路立交)地下综合管廊 (自来水供水管道维修改造)工程项目位于东湖路与下沙路交叉口,由三号TRD班组施工,合计施工850mm厚TRD止水方量为7700方,插入H700*300*13*24型钢1800吨,在2017年7月17号进场,2017年11月10号施工结束。
工程概况
效果图
艮山路市政综合管廊设计范围为钱潮路东(桩号K1+380)~聚首路东(桩号K9+240),全长约7864m。本标段综合管廊全线布置在道路中心线北侧车行道下,管廊标准段为四舱结构外尺寸B * H = 10.6m * 4.1m

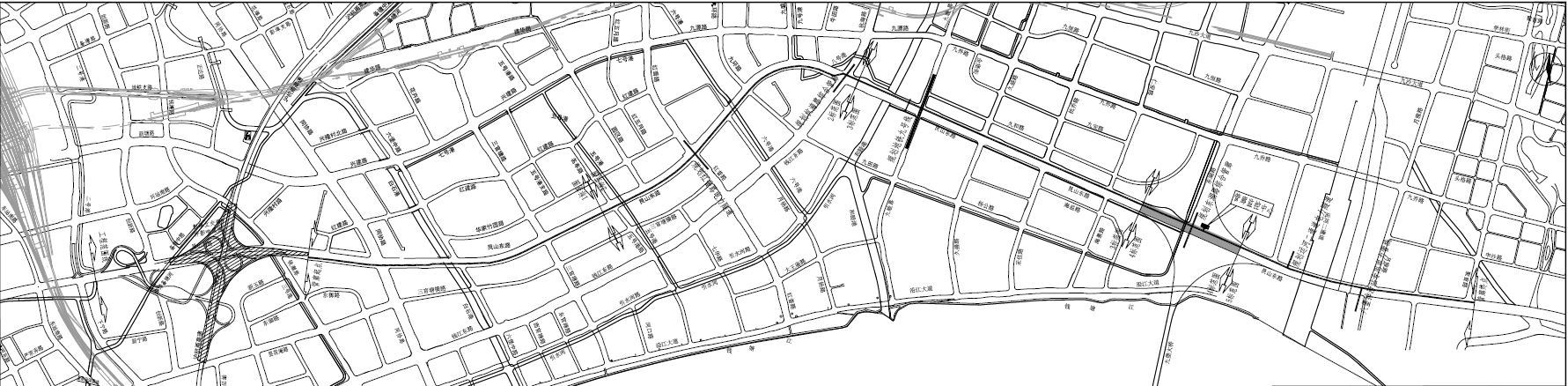

综合管廊平面图
K7+180迁建管位图(东湖公交西侧)
过河倒虹段综合管廊结构断面
工程地质
根据野外钻探、室内岩土试验及原位测试资料,可将地勘探测深度范围内岩土层共划分为18个工程地质层,自上而下分布如下:①1杂填土、①2素填土、②2砂质粉土、③1砂质粉土、③2粉砂、③21淤泥质粉质黏土、③3砂质粉土、⑤1淤泥质粘土夹粉土、⑤21淤泥质粉质粘土夹粉砂、⑤3淤泥质粘土、⑧1粉质粘土、⑧3含砂粉质粘土、⑩2细中砂、⑩4圆砾、⑩41中砂、14)2粉细沙、16)2强风化泥质粉砂岩、16)3中风化泥质粉砂岩。
TRD施工方案
根据地勘报告本工程土方开挖范围土质主要为杂填土、淤泥质粉质粘土、粉土粉砂层及粉细砂层。为减小基坑内抽降承压水对周边环境造成影响,本项目基坑采用850mm厚TRD等厚度水泥土搅拌墙隔断坑内外承压水的水力联系,成墙长度为5087m。

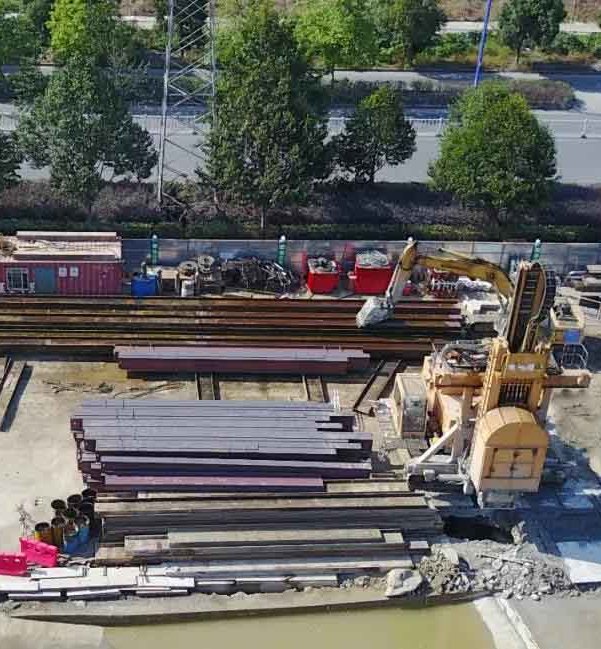

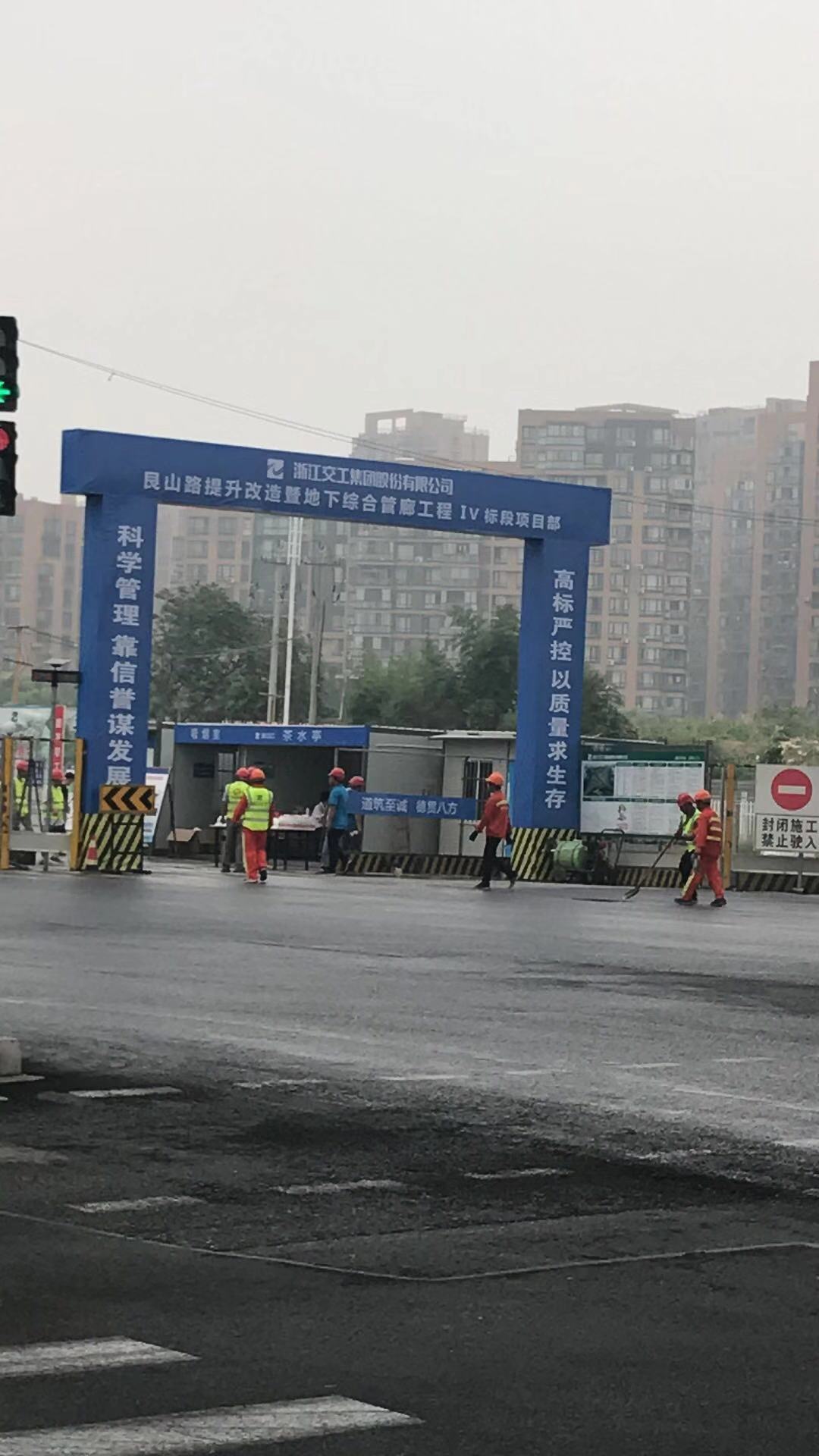

施工现场

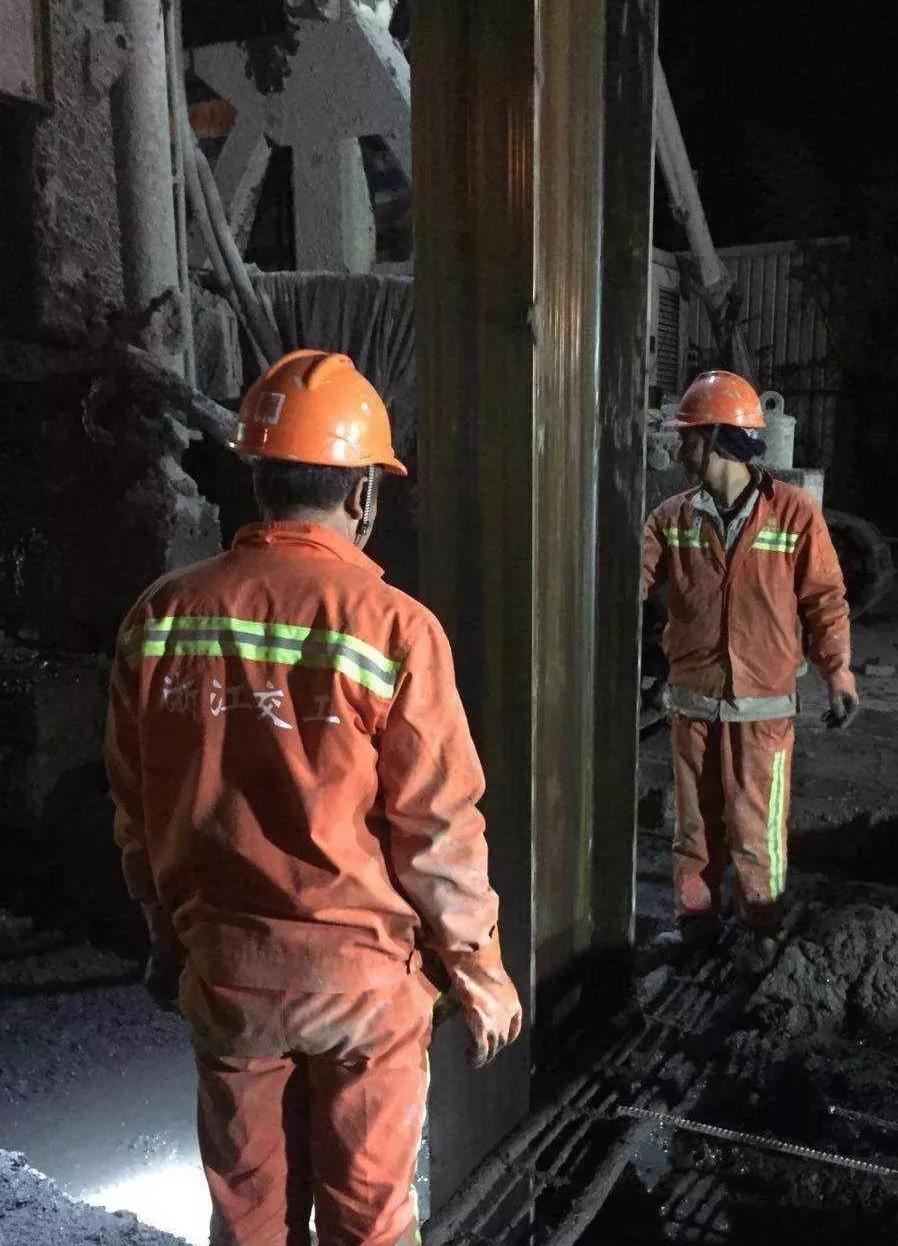

插入H型钢
TRD工法(Trench-Cutting & Re-mixing Deep Wall Method),又称等厚度水泥土地下连续墙工法,其基本原理是利用链锯式刀具箱竖直插入地层中,然后作水平横向运动,同时由链条带动刀具作上下的回转运动,搅拌混合原土并灌入水泥浆,形成一定强度和厚度的墙。
TRD工法通过水平横向运动成墙,可形成没有接口的等厚连续墙体,其止水防渗效果远远优于柱列式地下连续墙和柱列式搅拌桩加固,其主要特点是环境污染小、成墙连续、表面平整、厚度一致、墙体均匀性好、防渗性能好、施工安全,与传统柱列式地下连续墙相比隔渗,经济性好。
TRD工法适应粘性土、砂土、砂砾及砾石层等地层,在标贯击数达 50~60 击的密实砂层、无侧限抗压强度不大于5MPa的软岩中也具有良好的适用性。可广泛应用于超深隔水帷幕、型钢水泥土搅拌墙、地墙槽壁加固等领域。
