九江八里湖新区地下综合管廊改造项目

发布时间:2017-12-02





九江八里湖新区地下综合管廊改造项目是九江市八里湖新区首个正式落地的PPP项目,也是省、市PPP示范项目,建成后将是九江市区第一条标准的地下综合管廊。本项目由5号TRD班组施工,在2017年12月2号进场,2018年10月28号TRD施工结束。总方量三万七千方,型钢五千吨。




项目介绍

八里湖新区地下综合管廊PPP项目(九江八里湖新区九园路改造工程)是九江市八里湖新区首个正式落地的PPP项目,也是省、市PPP示范项目,建成后将是九江市区第一条标准的地下综合管廊。

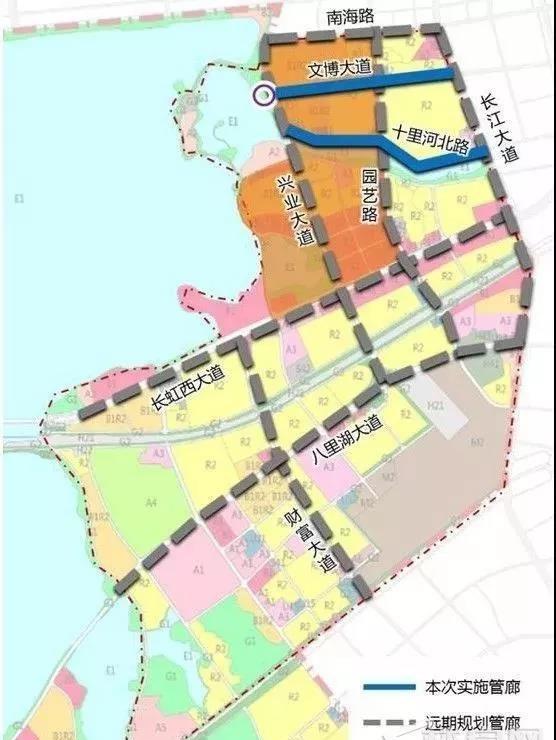

项目位于八里湖中央商务区内,规划沿十里河北路北侧及文博大道中央绿化带内建设综合管廊,全长约2.8公里,工程投资2.8亿元。项目分两部分实施,其中十里河北路综合管廊全长约1.5公里,主要布置在北侧人行道外侧区域,为两仓断面,分为电力仓及综合仓。主要入廊管线包括:110KV以上高压电缆及35KV、10KV中低压电缆、弱电、供水及中水(预留)。文博大道综合管廊全长约1.3公里,主要布置在中间绿化带内,为仓断面,分别为电力仓、综合仓及燃气仓,主要入廊管线为除雨污水外其他全部市政管线。



工程地质


该项目主要施工难点为:砾石层较厚,夹较大的卵石,施工中污水管,电缆,军用光缆等较多,而工期又紧。我司结合了现场实际情况,经过技术人员和施工班组的共同努力,采取多点分断,按序补强的做法,以增加工作强度,换取施工时间,较好的完成了施工任务,得到业主和总包中国建筑五局的一致好评。


施工图片

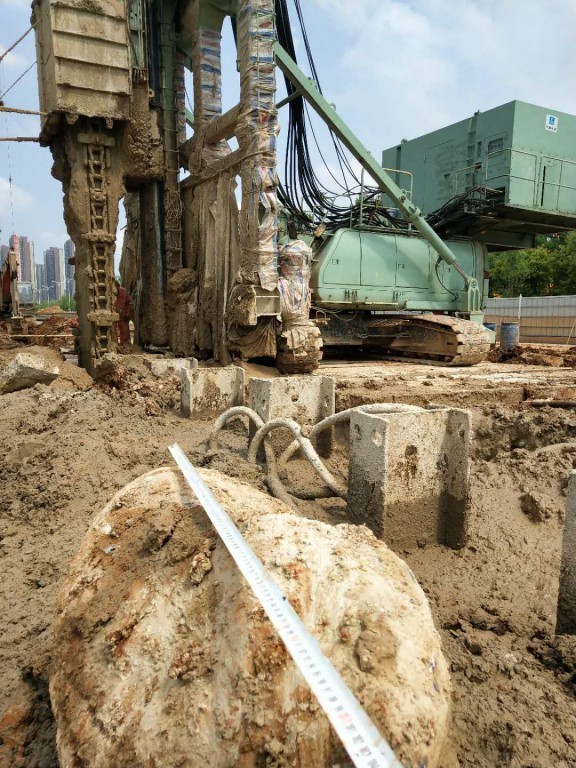

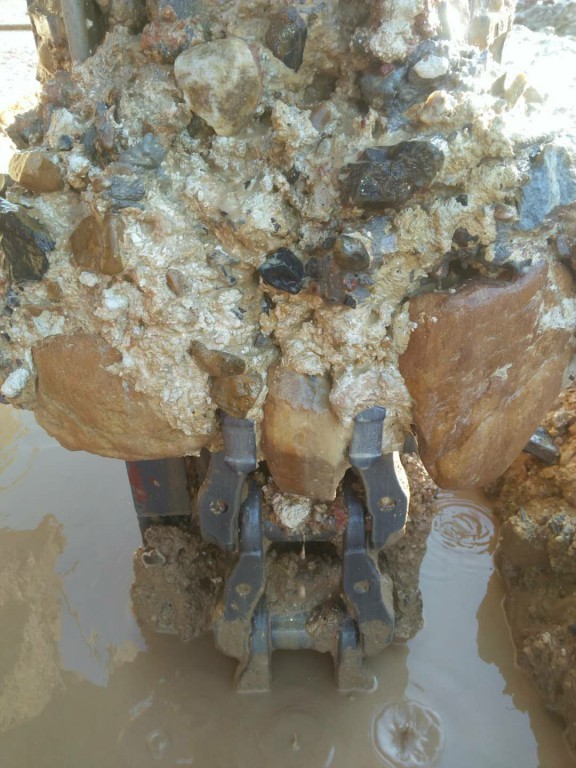

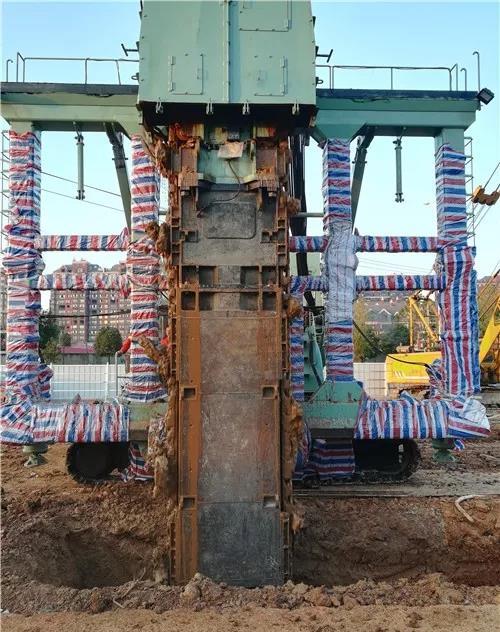

卵石

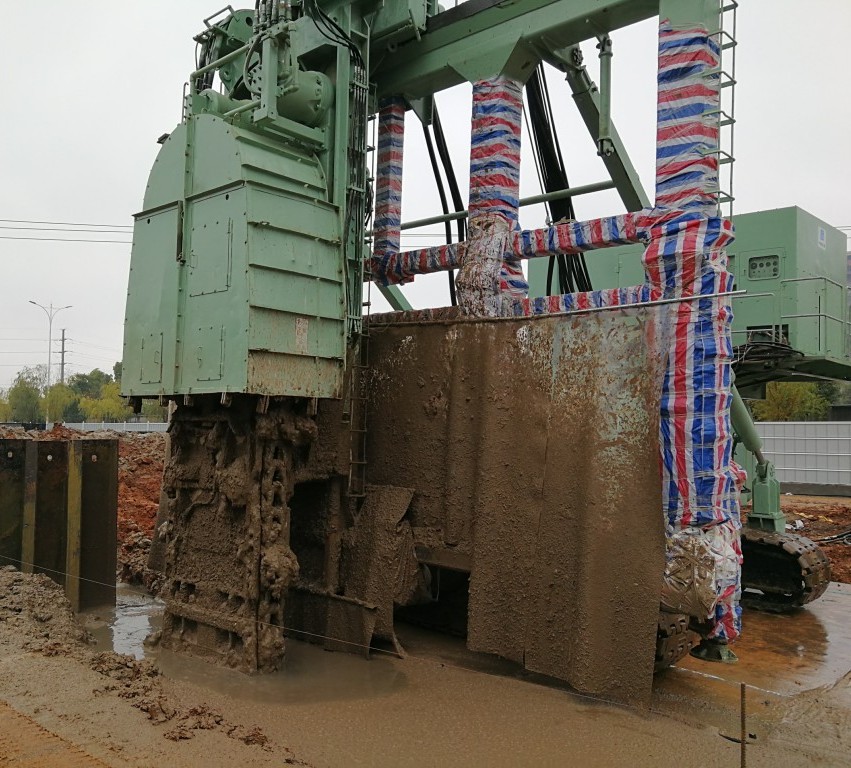

TRD试桩


中建五局江西分公司联合吉通建筑自九江八里湖新区九园路改造工程及地下综合管廊建设PPP项目中标后敏捷反应跑步进场,攻坚克难。2017年12月13日TRD支护首段成墙,标志着项目进场取得了首战胜利。

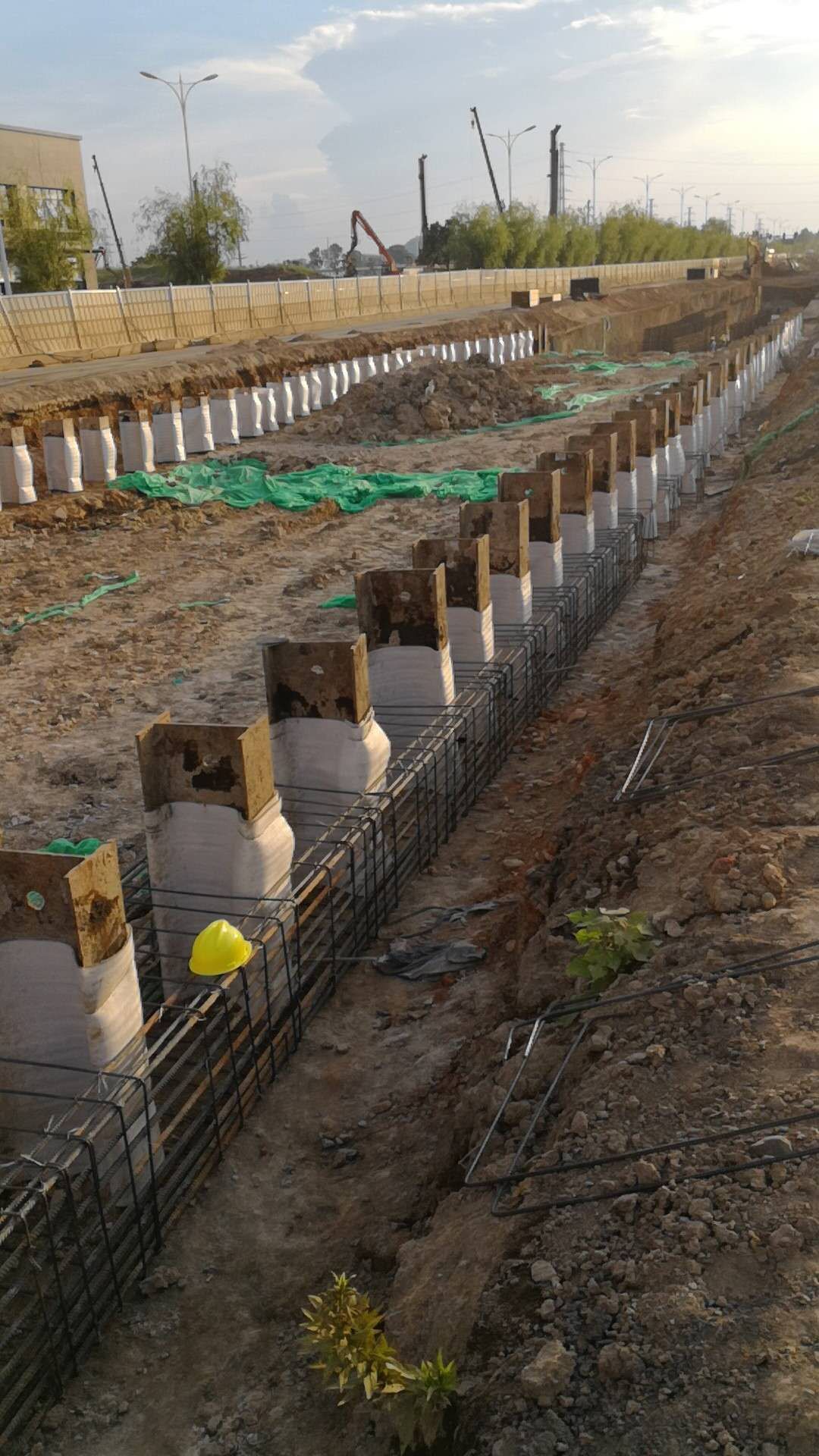

现场图片

TRD试桩

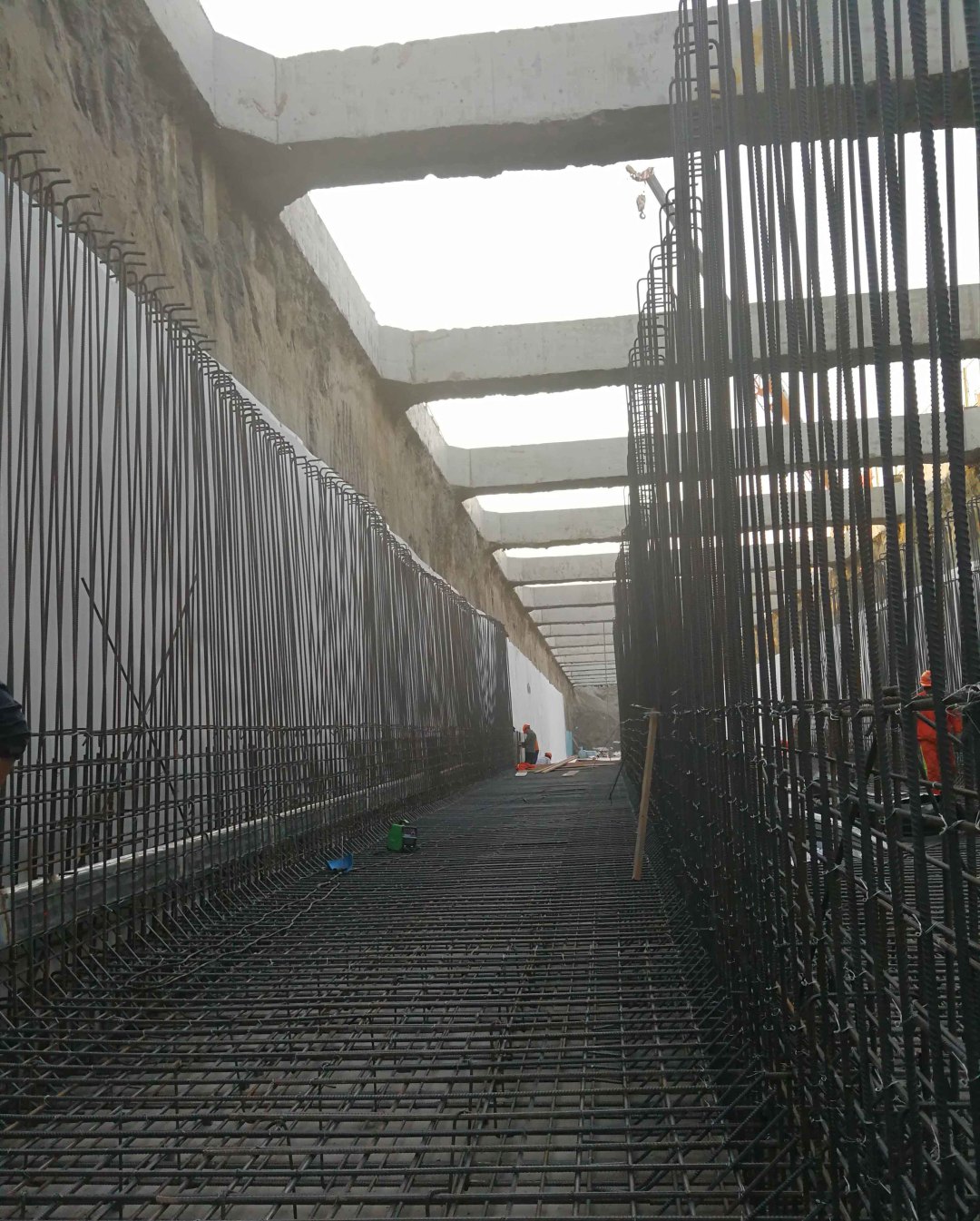

TRD内插型钢


施工现场

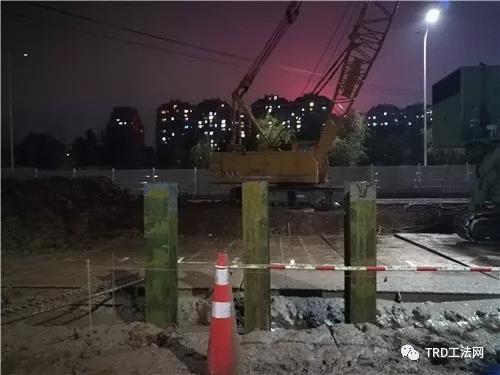

TRD成墙




新闻报道


经过一年多紧张有序的施工后,目前,八里湖新区首个PPP地下综合管廊项目已进入收尾阶段。该项目位于八里湖中央商务区内,全长约2.8公里,工程投资2.8亿元。项目分两部分实施,其中十里河北路综合管廊全长约1.5公里,主要布置在北侧人行道外侧区域,为两仓断面,分为电力仓及综合仓。文博大道综合管廊全长约1.3公里,主要布置在中间绿化带内,为仓断面,分别为电力仓、综合仓及燃气仓,主要入廊管线为除雨污水外其他全部市政管线。项目建成后将成为九江市区第一条标准的地下综合管廊。

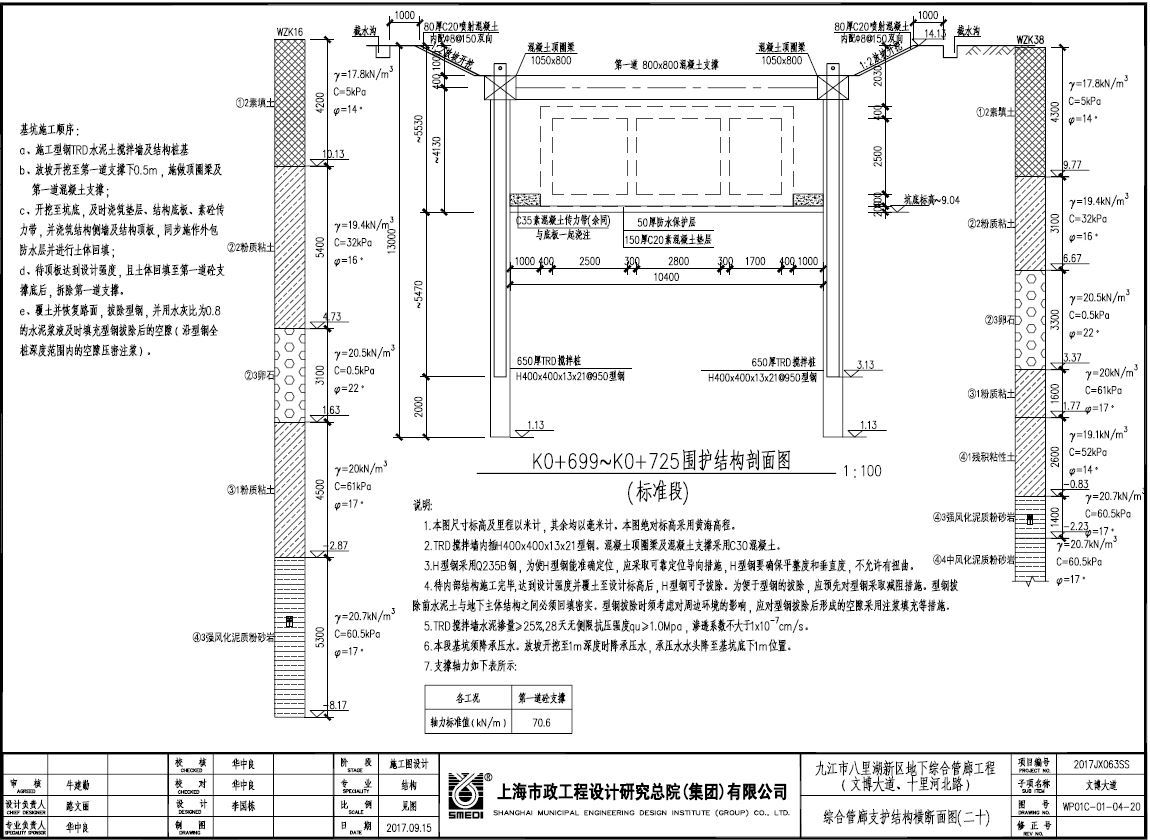

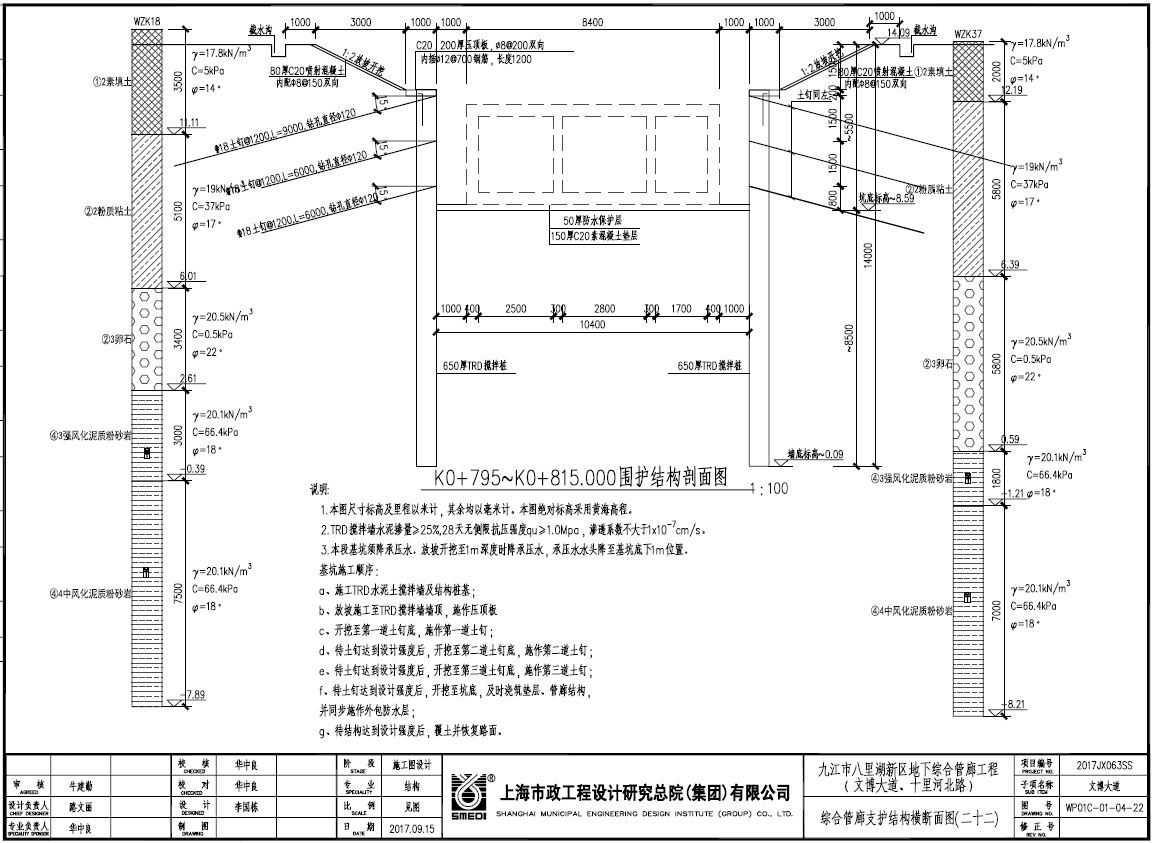

TRD工法(Trench-Cutting & Re-mixing Deep Wall Method),又称等厚度水泥土地下连续墙工法,其基本原理是利用链锯式刀具箱竖直插入地层中,然后作水平横向运动,同时由链条带动刀具作上下的回转运动,搅拌混合原土并灌入水泥浆,形成一定强度和厚度的墙。

TRD工法通过水平横向运动成墙,可形成没有接口的等厚连续墙体,其止水防渗效果远远优于柱列式地下连续墙和柱列式搅拌桩加固,其主要特点是环境污染小、成墙连续、表面平整、厚度一致、墙体均匀性好、防渗性能好、施工安全,与传统柱列式地下连续墙相比隔渗,经济性好


TRD工法适应粘性土、砂土、砂砾及砾石层等地层,在标贯击数达 50~60 击的密实砂层、无侧限抗压强度不大于5MPa的软岩中也具有良好的适用性。可广泛应用于超深隔水帷幕、型钢水泥土搅拌墙、地墙槽壁加固等领域。
