杭政储出[2018]2号地块项目基坑围护TRD工法应用

发布时间:2020-12-07

项目概况

基坑北侧为和谐家园南苑小区,东侧为地铁九号线中央公园站。周边自然场坪标高为6.700~7.200m。本工程地下一层楼板、地下二层底板面标高分别为相对标高-5.750、-10.200,地下室基坑开挖深度约10.800米。采用TRD工法做止水帷幕。

地质状况

勘察揭露深度范围内本场地地基土表层主要为杂填土,上部主要为近代冲海积的粉土,中部为海相流塑状的淤泥质粉质粘土和粉质粘土层,中下部为冲积沉积的粉质粘土、细砂、圆砾,按地层结构、埋藏条件及其物理力学性质,地层共分为6大层,13个亚层和2个夹层,自上而下分别为

①-1 杂填土、 ①-2 素填土、①-3 塘泥、②-1 砂质粉土、②-2 砂质粉土、②-3 砂质粉土夹粉砂、②-4 粉土夹粉质粘土薄层、③   淤泥质粉质粘土、⑥-1 粉质粘土、⑥-2 粉质粘土、⑦   粉质粘土、⑧   细砂、⑨   圆砾、⑨   夹1 粉质粘土、⑨   夹2 含砾细砂。

工程特点及难点

1、止水帷幕施工重点控制水泥掺入比、垂直度控制及搭接咬合控制,在粉质粘土中施工时应放慢提升速度,确保水泥浆拌合均匀。

2、Ⅰ期、Ⅱ期两次施工止水帷幕接茬处(冷缝)是难点。

TRD 质量保障措施

1、 原材料质量控制措施

(1)到场材料必须具有符合要求的合格证书等相关材料,复试合格后方可用于工程。

(2)水泥应符合规范要求,到工地后必须进行复检,检验合格的方可使用,水泥在运输和储存过程中应有防雨、防潮措施,变质结块的水泥严禁使用。

(3)项目部派有专门材料员,对水泥的采购提前订购,确保施工期间水泥的供应。

(4)转角处外延不小于1500mm,停打回行切割不小于1000mm。

2、 水泥土墙质量控制措施

(1)施工过程控制,做好施工记录,要实事求是,严禁事后追记;

(2)现场技术员对每幅桩进行标高测量,提前做好记录,确保钻进深度达到设计要求;

(3)水泥掺入量及水泥浆液的水灰比控制;

检查数量:按台班检查,每台班不应少于3次;

检查方法:浆液水灰比用比重计抽查;水泥掺入量使用计量装置检查。

3、 施工过程中停水、停电控制

施工过程中因水电问题导致不能正常施工,停歇时间≥20 min时,在继续施工后需在原停浆位置回切1000mm。

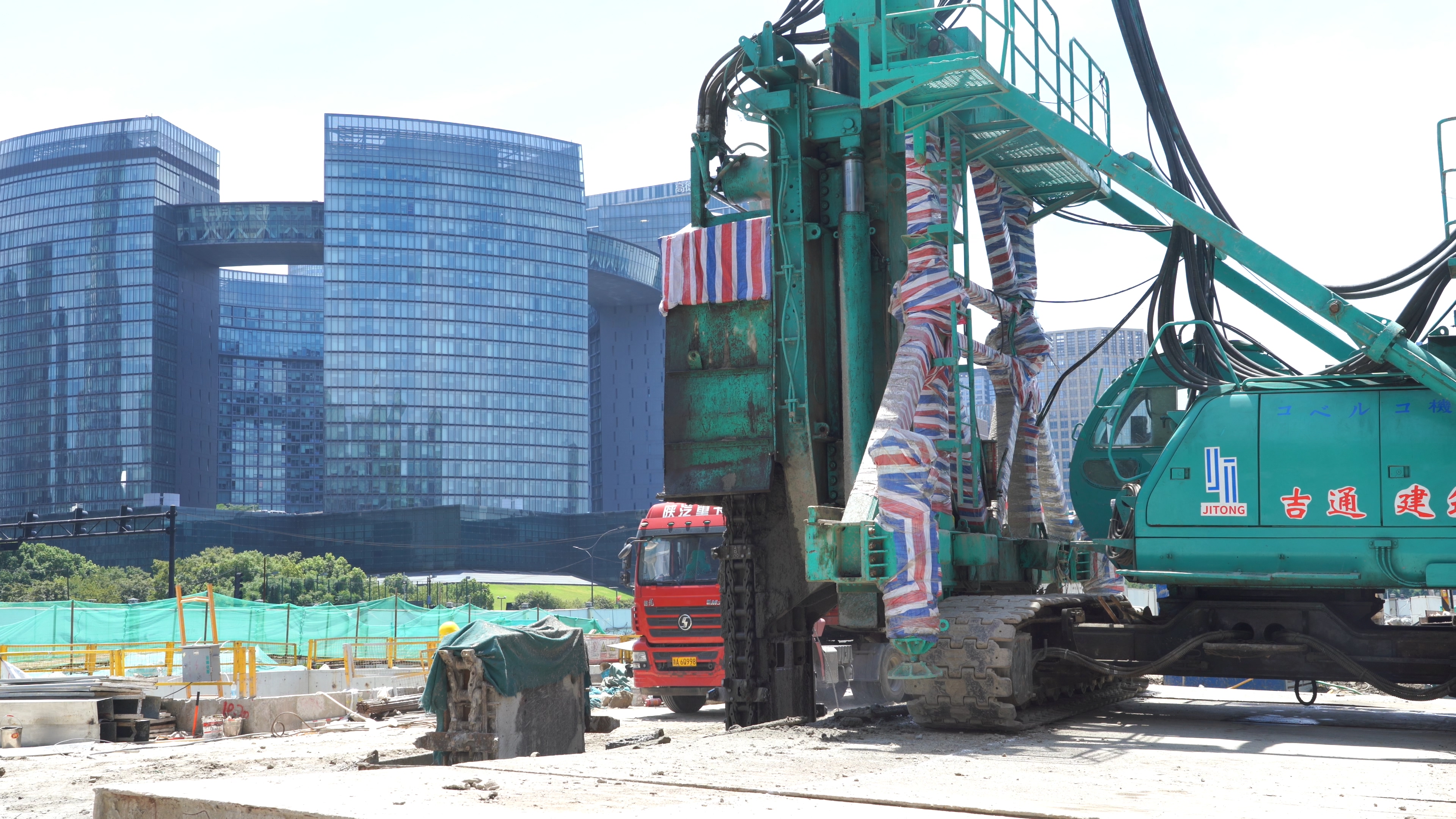

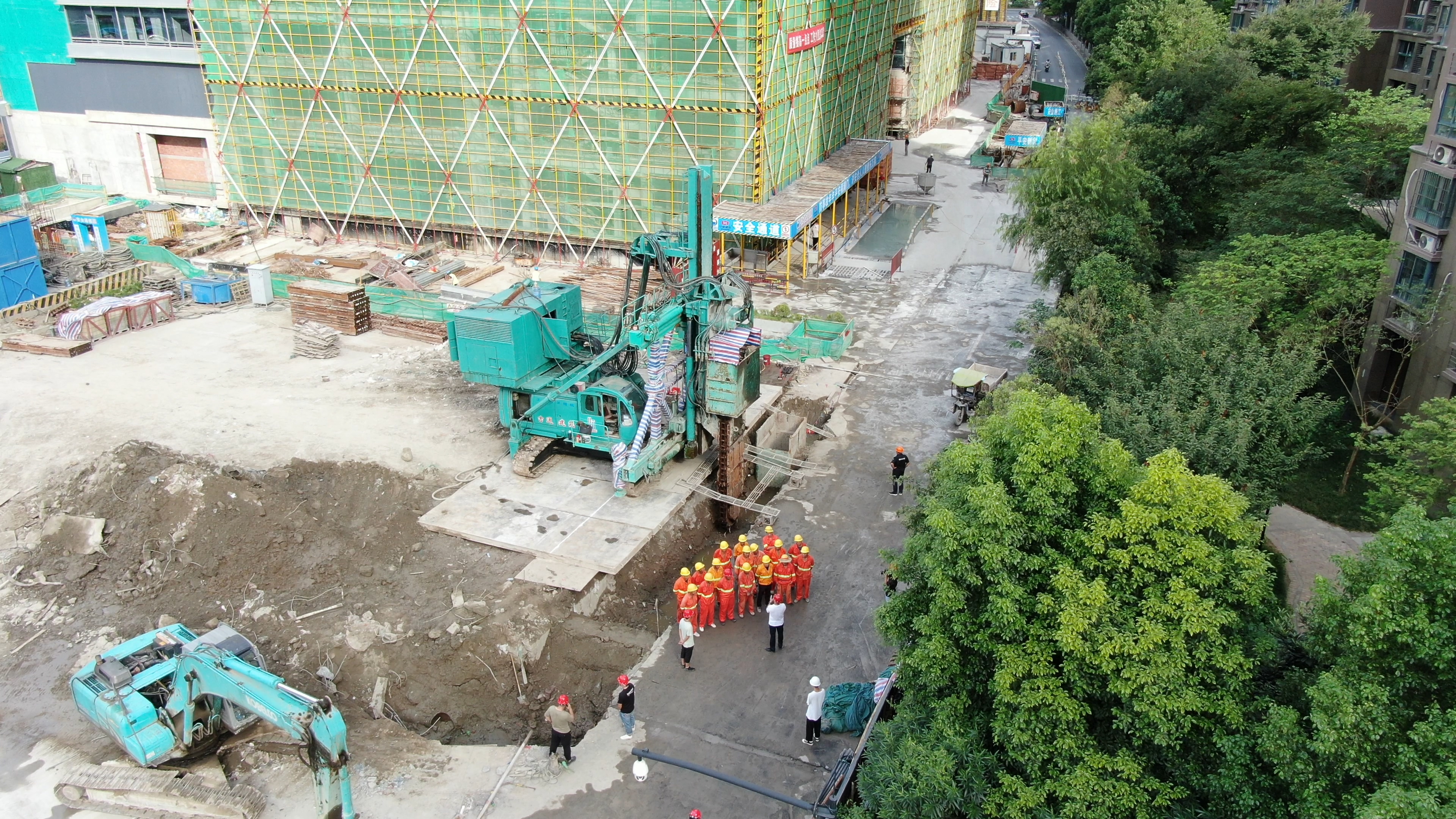

现场照片

-*-

友情链接
© 2019 浙江吉通地空建筑科技有限公司 版权所有
地址:杭州市江干区胜康街68号华铁创业大楼1号楼3楼 全国服务热线: 13606644142 全国服务热线2:13588006840
