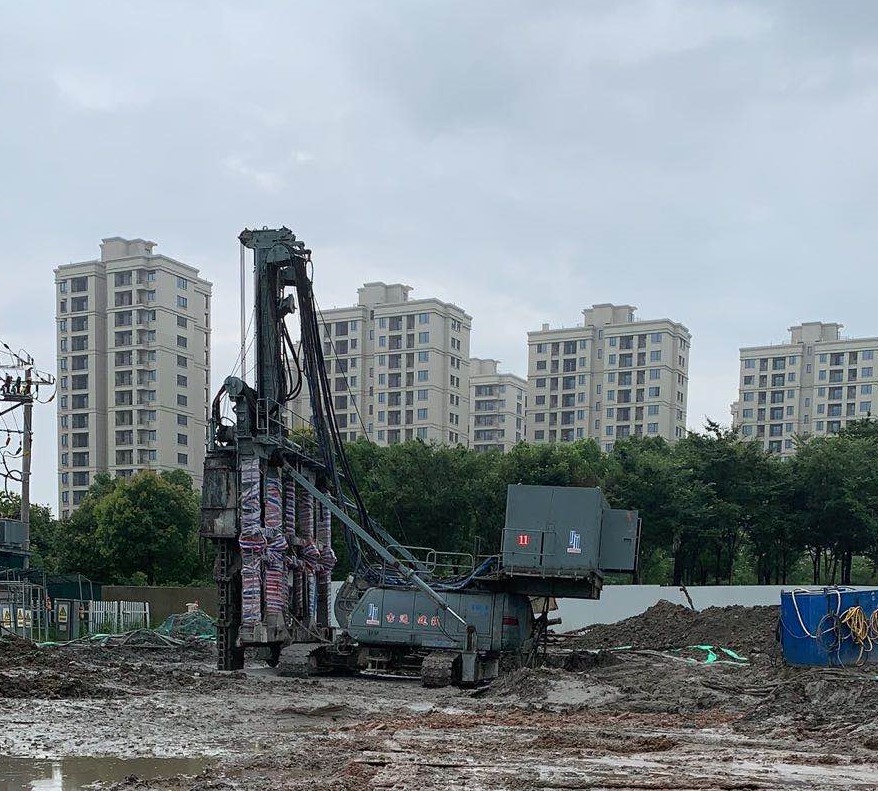

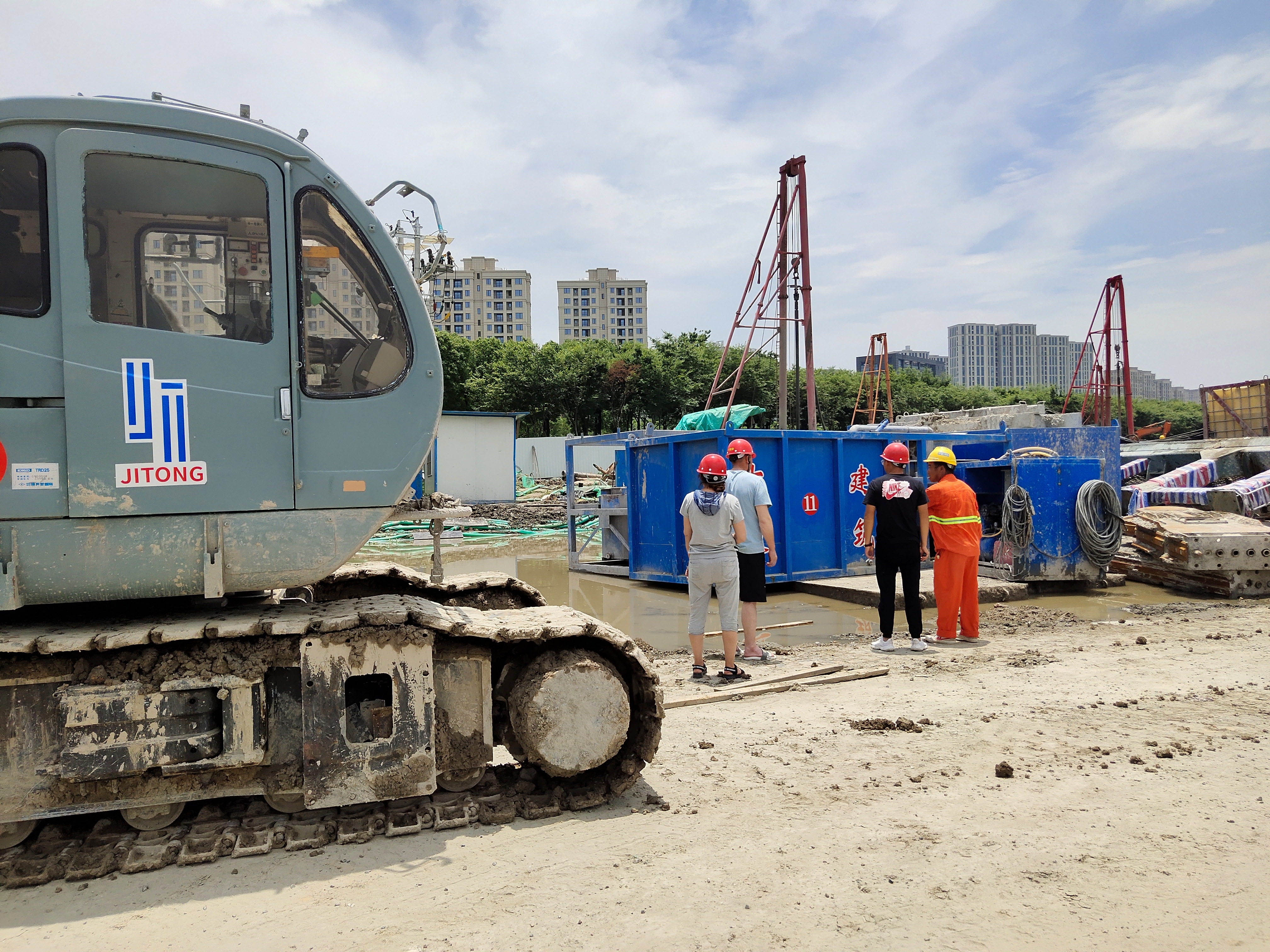

苏宁易购杭州星桥广场桩基工程基坑支护

发布时间:2020-12-03


项目概况

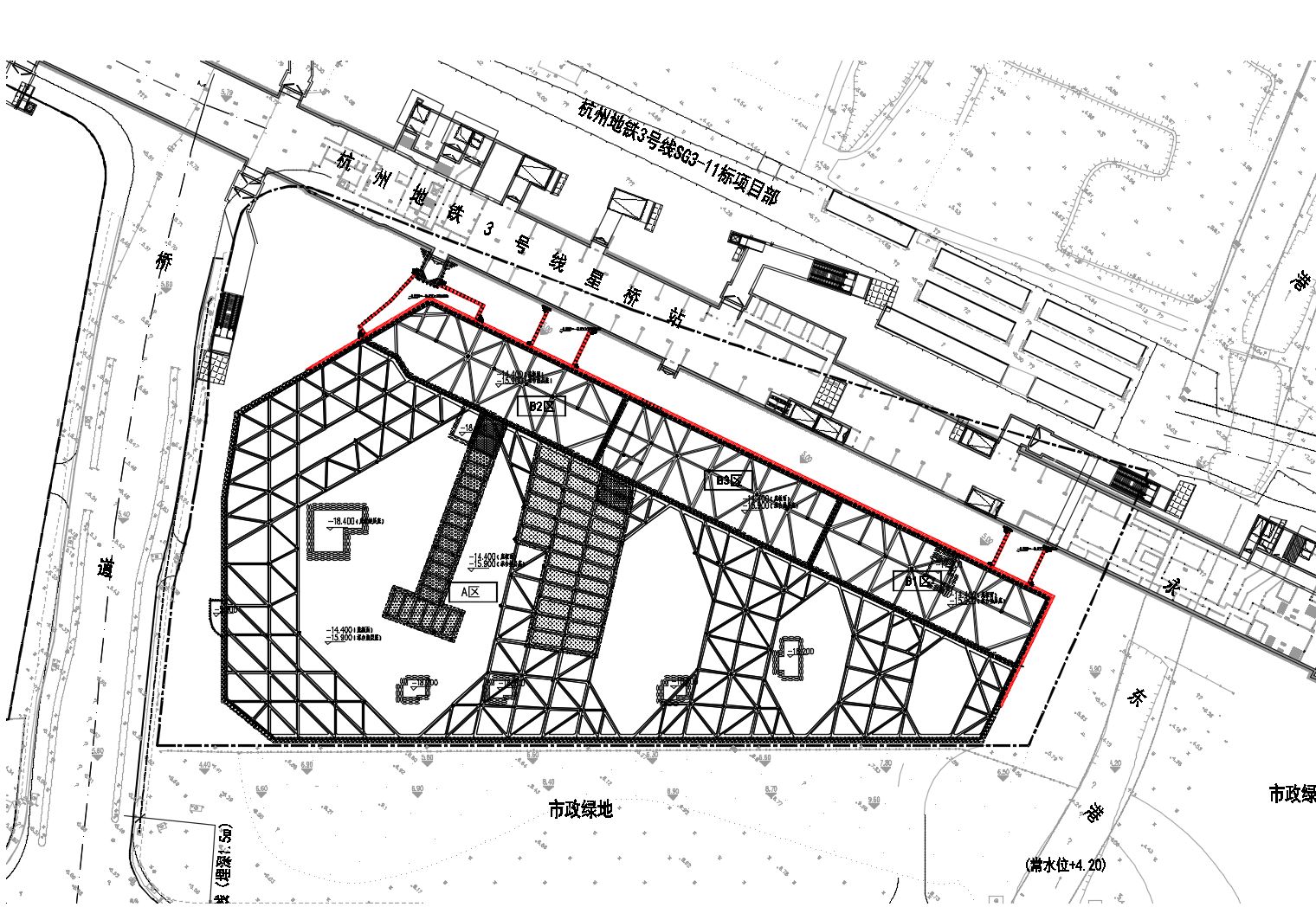

拟建工程位于杭州星桥商业项目位于杭州余杭区,属余杭区行政区管辖范围,地块位于学前路与星桥大道交叉口。场地北侧为地铁施工区,西北侧局部堆填大量宕渣碎石土,厚约2-3m,距场地东侧约17m为永东港,勘察期间河水深约0.8-1.5m。场施工场地比室外道路地坪约低1.5米,红线四周较高,东侧局部场地起伏较大,存在土坡,上部无建筑构造物等设施。靠地铁一方采用TRD工法做止水帷幕如上图所示。



工艺流程

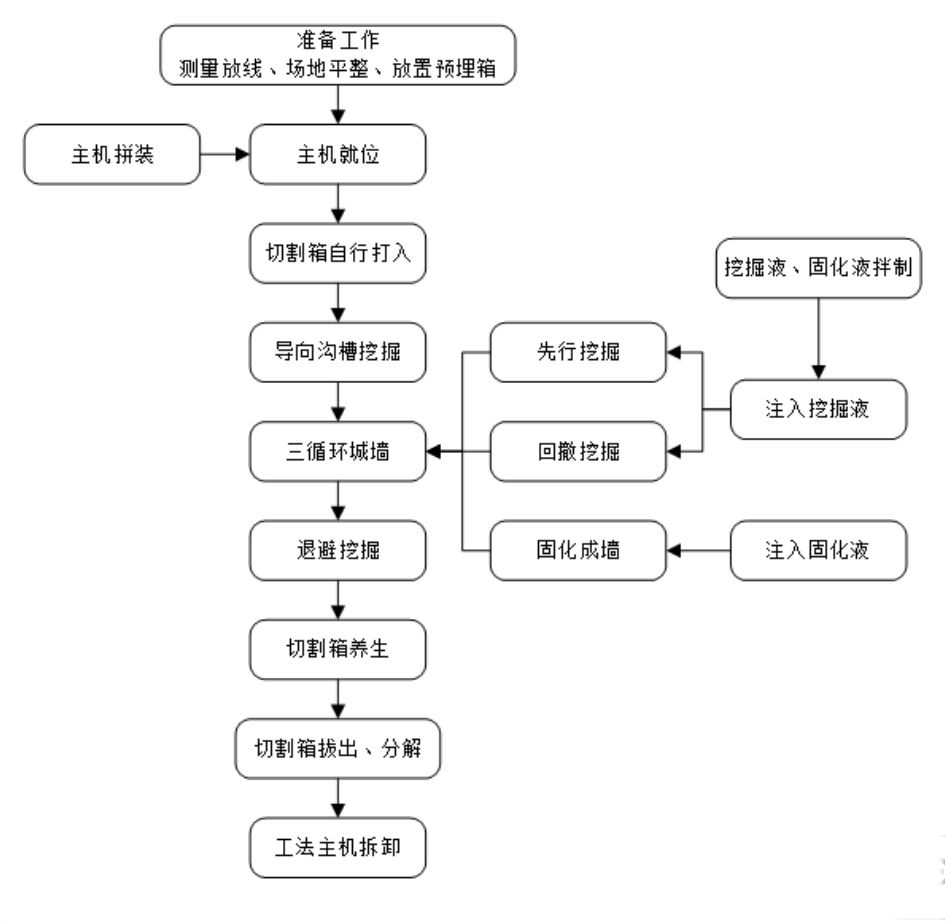

本工程TRD工法水泥土搅拌墙施工采用三工序施工方法,即先行挖掘、回撤挖掘、成墙搅拌,施工工艺流程如下:





TRD墙体质量控制措施

1)场内地基加固

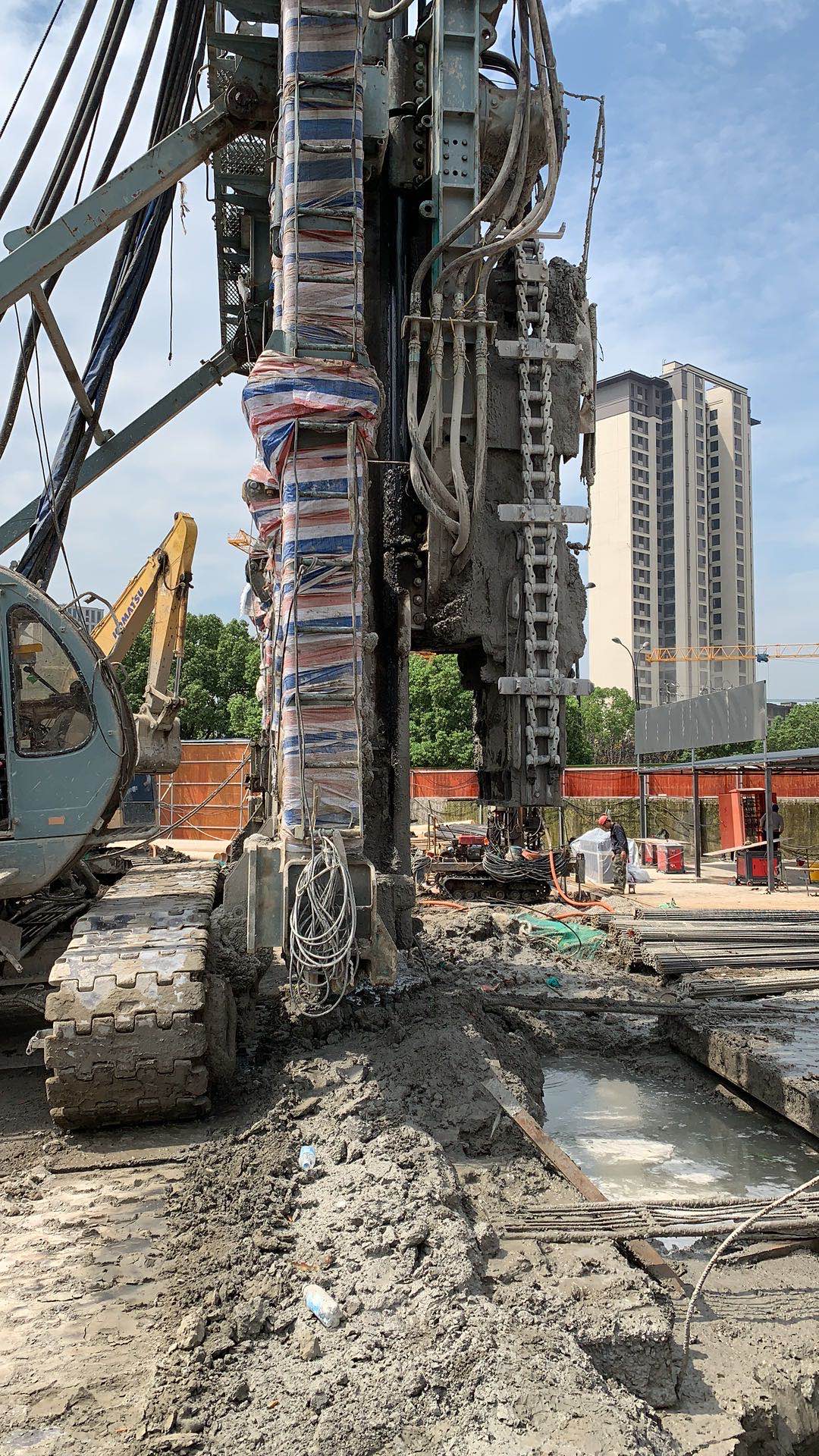

由于本工程TRD施工机械布置在围护结构内侧,局部已经开挖、施工支撑。施工TRD前需将该部位土方进行回填、夯实。根据TRD工法设备重量,对施工场地进行铺设钢板等加固处理措施,钢板铺设不应少于2层,分别平行与垂直于沟槽方向铺设,确保施工场地满足机械设备地基承载力的要求;确保桩机、切割箱的垂直度。

2)垂直度、成墙深度控制

施工时应保持TRD工法桩机底盘的水平和导杆的垂直,施工前采用测量仪器进行轴线引测,使TRD工法桩机正确就位,并校验桩机立柱导向架垂直度偏差小于1/250。

根据等厚度水泥土搅拌墙的设计墙深进行切割箱数量的准备,并通过分段续接切割箱挖掘,打入到设计深度。

切割箱自行打入时,利用测量仪器实时校正桩机导杆垂直度;在确保垂直精度的同时,将挖掘液的注入量控制到最小,使混合泥浆处于高浓度、高粘度状态,以便应对急剧的地层变化。

施工过程中通过安装在切割箱体内部的测斜仪,可进行墙体的垂直精度管理,墙体的垂直度不大于1/250。

3)搭接部位处理

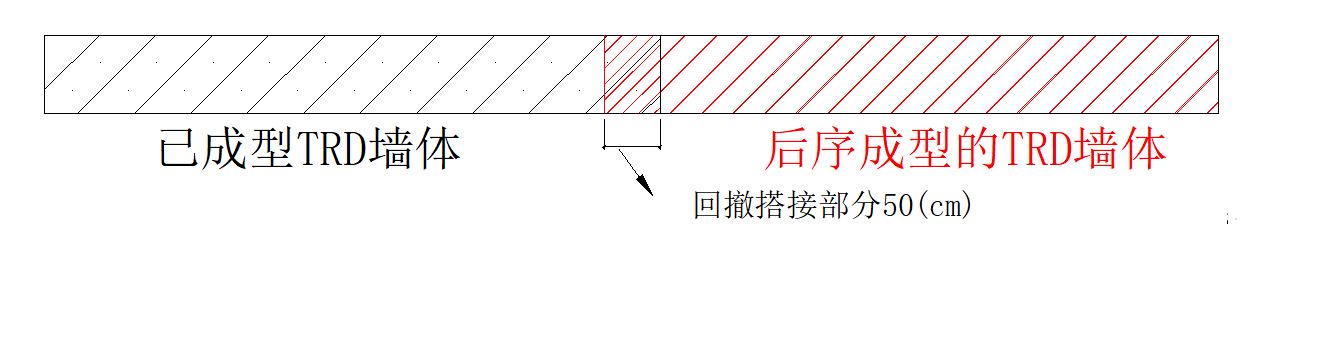

当天成型墙体须搭接已成型墙体≥50cm,搭接部位须确保切割箱体垂直无倾斜,施工中应慢速搅拌,使固化液与土体、挖掘液充分混合、搅拌,保证搭接质量。搭接施工示意图如下:



转角搭接施工要求:TRD工法止水帷幕施工至转角部位需要进行切割箱拔出分解工序,应形成十字搭接形式,对已成型墙体充分切割,再次进行成墙搅拌,确保冷接缝施工质量。

4)切割箱起拔

一段工作面施工完成后,进行切割箱拔出分解工序,利用TRD主机配合履带式吊车依次拔出,时间应控制在4h以内,同时在切割箱底部注入等体积的固化液。

拔出切割箱时不应使孔内产生负压而造成周边地基沉降,注浆泵工作流量应根据拔切割箱的速度作调整。

等厚度水泥土搅拌墙施工至转角,均做搭接,转角处的喷浆压力、搅拌速度应做到慢速均匀,确保搭接长度,防止产生冷缝或局部薄弱点。
